Stage-Gate (governança de projetos por fases e portões)
Sistema que separa estágios de execução por portões de decisão com autoridade para encerrar o projeto. Governa liberação de recurso, não cronograma.
Sumário19 seções
Stage-Gate é o sistema de governança que divide um projeto em estágios de execução separados por portões de decisão, e em cada portão alguém com autoridade sobre orçamento e alocação de pessoas decide, contra critério escrito e diante de entregável padronizado, se o projeto segue, é encerrado, espera na fila ou volta ao estágio anterior.
Em termos simples: o projeto não avança porque o cronograma diz que chegou a hora de avançar. Ele avança porque alguém olhou a evidência que o estágio anterior produziu e decidiu que vale a pena gastar mais dinheiro nele.
Quase todo material sobre o assunto faz a mesma coisa: desenha cinco caixas, cinco losangos entre elas, traduz os nomes e para. Fica de fora exatamente o que decide se o sistema funciona: por que a saída do portão tem quatro valores e não um, qual critério separa o que reprova sozinho do que apenas pontua, como se ordena uma carteira quando o orçamento não cobre tudo, como se percebe que o portão parou de decidir, e em que situações ele é a ferramenta errada. É o que este tratado cobre.
Uma nota de recorte, porque ela muda o texto inteiro. O modelo nasceu no desenvolvimento de novos produtos e a literatura o descreve nessa língua, com voz do cliente, caso de negócio e lançamento. A maior parte dos projetos que passam por portão numa indústria brasileira não é produto novo: é mudança de engenharia, investimento em ativo, industrialização do produto de um cliente e carteira de melhoria. Este tratado lê o modelo nessa realidade, e trata o desenvolvimento de produto como um dos casos, não como o caso.
Quarenta projetos abertos e capacidade para oitoBásico#
Pergunte na engenharia de uma planta de porte médio quantos projetos estão abertos. A resposta vem com uma pausa, porque ninguém sabe de cabeça. Alguém abre uma planilha e conta 38, ou 44, dependendo do que se considera projeto.
Pergunte então quantos engenheiros existem. Seis. E quantos daqueles projetos foram concluídos no ano anterior. Cinco, talvez sete, e dois deles porque o cliente cobrou.
Nada disso é falha de execução. A conta nunca fechou. Quarenta projetos ativos com seis pessoas significam pouco mais de um sétimo de pessoa por projeto, e projeto nenhum anda com um sétimo de pessoa. O que acontece na prática é que cada engenheiro divide a semana entre seis frentes, todas atrasam, e o atraso de cada uma é atribuído a causas locais: o fornecedor demorou, o laboratório estava ocupado, a produção não liberou a máquina.
O que quebra não é o cronograma de cada projeto. É a soma deles.

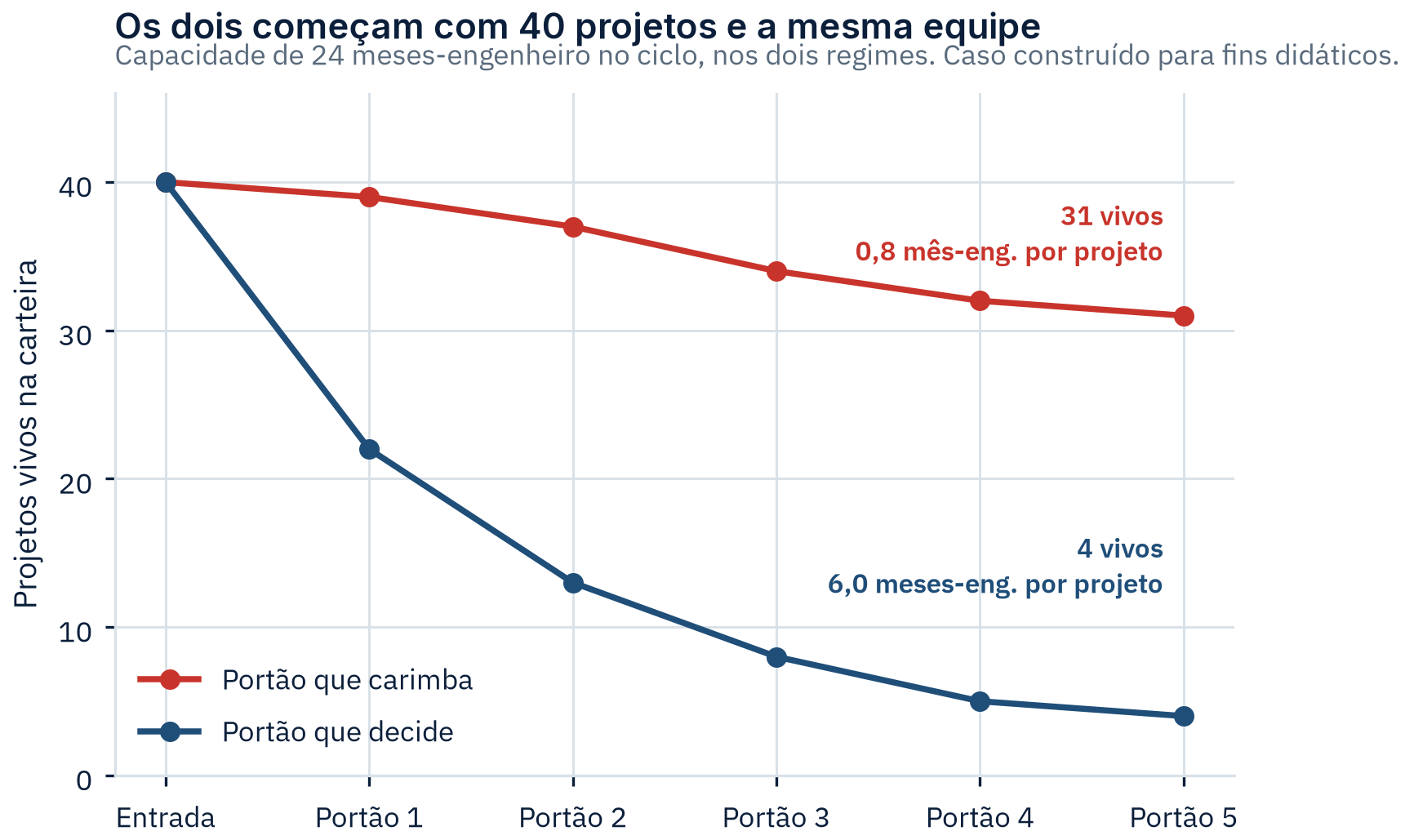

E há um agravante que a intuição erra. Acrescentar o quadragésimo primeiro projeto não custa apenas o esforço dele: custa também o que ele tira dos outros quarenta, e custa o tempo de troca de contexto de quem passa a atender mais uma frente. É o mesmo raciocínio de fila que se aplica a uma máquina carregada acima da capacidade, com uma diferença que piora o caso: máquina não escolhe qual peça processar, e engenheiro escolhe. Sob sobrecarga, ele escolhe o que está sendo cobrado hoje, e projeto de retorno alto e cobrança baixa morre parado sem nunca ser cancelado.

Os dois regimes da Figura 1 gastam o mesmo dinheiro em pessoas. O portão que decide não corta orçamento e não corta gente: ele corta projeto. E é por isso que termina quatro, enquanto o que carimba mantém trinta e um vivos e conclui pouco.
O Stage-Gate responde a esse problema, e não ao problema de como conduzir um projeto. Essa distinção é a origem de metade dos erros de implantação. Quem procura um método para tocar um projeto está procurando outra coisa, e vai achar o portão burocrático, porque para essa finalidade ele é mesmo.
Origem, e por que quase nada do que se chama Stage-Gate é Stage-Gate®Básico#
O modelo foi desenvolvido por Robert G. Cooper a partir do estudo de por que uns projetos de produto novo davam certo e outros não, e o termo aparece impresso pela primeira vez em 1988. Cooper é professor emérito da DeGroote School of Business, na McMaster University, e pesquisador do ISBM na Smeal College of Business, da Penn State.
Isso é atribuição de origem, fato público e verificável, e não citação de obra lida.
O ponto seguinte é jurídico e quase ninguém em português registra: Stage-Gate® é marca registrada. O registro nos Estados Unidos está em nome da Stage-Gate International Inc.; no Canadá e na Europa, em nome do próprio Cooper. O nome genérico da classe de processos é phase-gate, ou, em português, processo por fases e portões.
A consequência prática não é de advogado, é de leitura:
Sobre adoção, a Stage-Gate International, que detém a marca, publica dois números: 88% das empresas norte-americanas que desenvolvem produto usariam alguma forma do modelo, com base em estudo de benchmarking da APQC, e 54% mundialmente, com base em levantamento da PDMA.
Vale ler esses dois números pelo que eles são. Eles medem difusão, não eficácia, e quem os publica tem interesse comercial em que sejam altos. Servem para uma coisa só, e é uma coisa útil: quem vai propor governança por portões numa planta não está propondo uma excentricidade.
A mesma fonte cita uma redução de cerca de 30% no tempo de ciclo em empresas que implantaram o modelo. Esse número não é reproduzido aqui, e a razão fica escrita porque ela é o padrão da casa: não há estudo nomeado, ano nem amostra, e é uma afirmação de resultado publicada por quem vende o método. Difusão se aceita de fonte interessada; ganho, não.
Estágio e portão são coisas de natureza opostaBásico#
Num diagrama ninguém confunde os dois. Na prática, quase toda organização confunde.
O estágio consome recurso e produz informação. É onde se trabalha: ensaio, protótipo, cotação, teste de campo, cálculo, medição. Ele gasta horas e dinheiro, e o que entrega é conhecimento que não existia antes sobre se aquele projeto funciona e quanto vale.
O portão consome informação e libera recurso. Não se trabalha nele. O que ele produz é uma decisão registrada, com nome de quem decidiu e com recurso nomeado.
São operações opostas, e trocá-las tem duas formas clássicas. A primeira é a reunião de portão que vira sessão de trabalho: em vez de decidir sobre a evidência trazida, a sala começa a discutir a solução técnica, e ao fim saem oito ações e nenhuma decisão de recurso. A segunda é o estágio que roda sem produzir a informação que o portão precisa consumir, e aí o portão decide sobre opinião, que é a mesma coisa que decidir sem portão nenhum, com o custo adicional da agenda.
O que cada portão está de fato comprandoBásico#
O modelo é frequentemente descrito como sistema de gestão de risco, e a frase soa vaga até se olhar a mecânica.

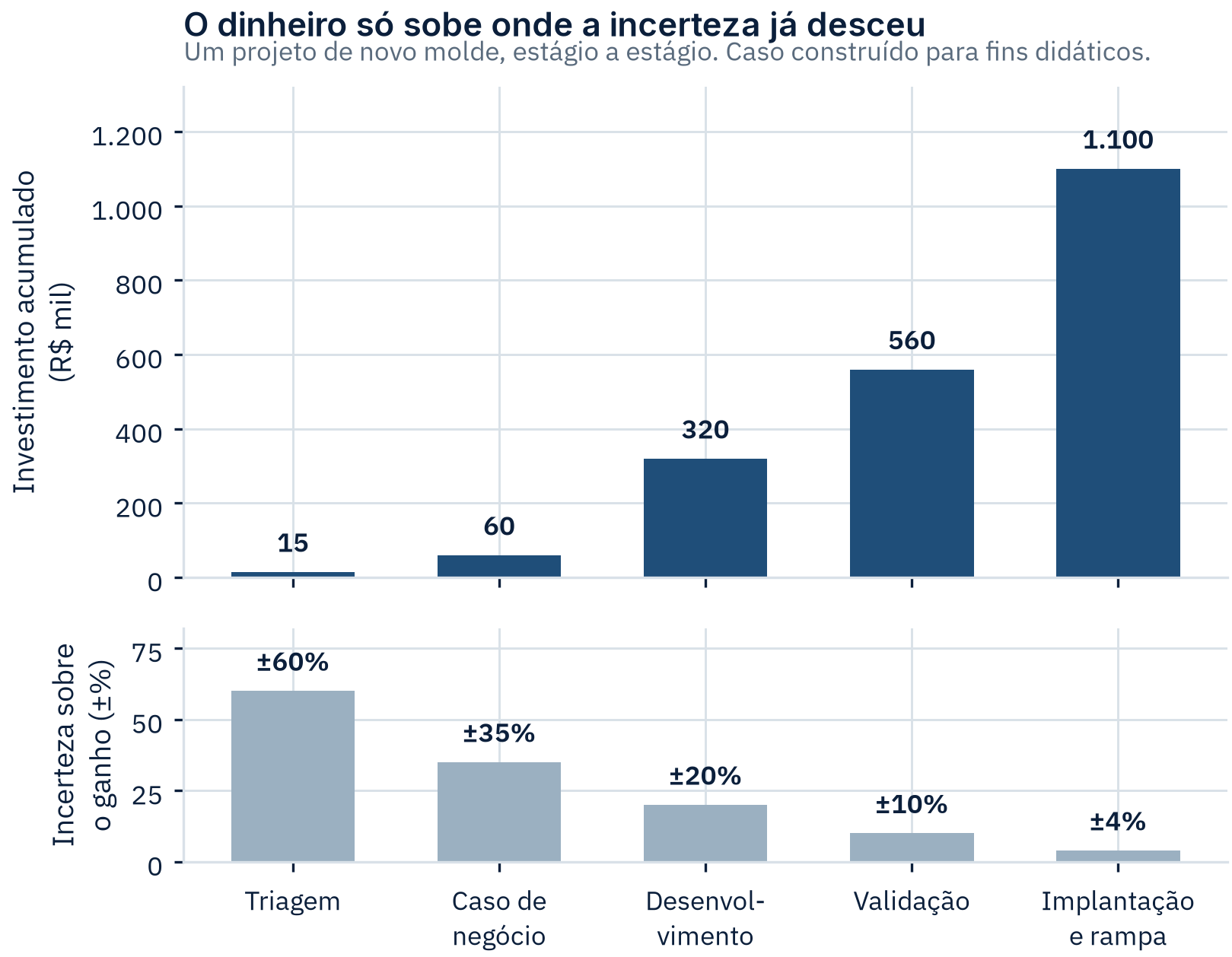

Um projeto industrial não gasta seu dinheiro de forma uniforme. Uma avaliação preliminar custa horas de engenharia; um caso de negócio custa ensaio e cotação; o desenvolvimento custa ferramental, protótipo e tempo de máquina; a implantação custa o ativo e a rampa. O compromisso financeiro cresce por saltos, e cada salto é grande em relação ao anterior.
Ao mesmo tempo, e em sentido contrário, a incerteza sobre o ganho cai. Na triagem, a estimativa de retorno é um palpite informado. Depois do ensaio, ela tem faixa. Depois da validação, tem número medido.

É essa troca que o portão administra: ele só autoriza o próximo salto de compromisso porque o estágio anterior comprou redução de incerteza. Quem aprova desenvolvimento sem ter feito o caso de negócio não economizou uma etapa, comprou o mesmo compromisso com o dobro da incerteza.
O maior salto em reais da Figura 2 é o último, o da implantação, e isso é esperado: é a rampa que custa. Mas o salto mais caro de errar é o do meio, porque é o maior em proporção e acontece com a maior incerteza que ainda resta. Um projeto morto na triagem custou 15 mil. O mesmo projeto morto depois do ferramental custou 320 mil e um molde que não serve para mais nada.
Portão não é marco de cronogramaBásico#
Essa é a confusão mais cara do assunto, e ela sobrevive porque nas duas coisas alguém marca uma reunião, apresenta um andamento e recebe um aval.
| Marco de cronograma | Portão de decisão | |
|---|---|---|
| Pergunta que faz | o trabalho previsto foi feito? | ainda vale a pena investir? |
| Insumo | percentual concluído, curva de avanço | evidência do estágio e critério escrito |
| Resposta possível | atingido, ou nova data | seguir, encerrar, esperar, voltar |
| Quem precisa estar | quem conduz o projeto | quem decide sobre orçamento e pessoas |
| O que sai | replanejamento | alocação de recurso, ou o fim do projeto |
A linha que resume é a terceira. Um ponto de controle cuja única resposta possível é "continue" não é um portão, por mais formal que seja a apresentação. Ele é um marco, e marcos são úteis, mas não resolvem o problema da carteira maior que a capacidade, porque não retiram nada de dentro dela.
Os estágios, lidos em linguagem industrialBásico#
Cooper descreve, antes do primeiro estágio, uma etapa de descoberta, onde a oportunidade nasce, e depois cinco estágios: concepção (Concept), construção do caso de negócio (Build the Business Case), desenvolvimento (Development), testes e validação (Testing and Validation) e lançamento (Launch), com um portão antes de cada um.
Os nomes são de produto novo. A função de cada estágio, não. A tabela abaixo lê a mesma estrutura em três tipos de projeto que uma planta reconhece.
| Estágio | Produto novo | Mudança de engenharia | Investimento em ativo |
|---|---|---|---|
| Concepção | atratividade e viabilidade preliminar | a mudança é fisicamente possível e não fere norma? | o gargalo é mesmo aqui? |
| Caso de negócio | pesquisa de mercado, viabilidade técnica, retorno | ensaio de propriedade, custo, impacto no processo | capacidade medida, alternativa sem CAPEX descartada |
| Desenvolvimento | projeto detalhado do produto e do processo | ferramental, alteração de parâmetro, plano de validação | especificação, cotação, projeto de instalação |
| Testes e validação | teste em campo, validação da cadeia | lote piloto, capabilidade, aprovação do cliente | recebimento, comissionamento, capabilidade |
| Implantação | lançamento e rampa | mudança de padrão, treino, encerramento do antigo | rampa, entrega de rotina para a operação |
Note o que a coluna do meio faz com a ideia de "voz do cliente": numa mudança de engenharia, o cliente do estágio de caso de negócio costuma ser a própria produção, e a evidência que ele precisa é medida em máquina, não em entrevista. A estrutura vale; a fonte da evidência muda.
Nem todo projeto merece cinco estágios, e a seção de variantes trata disso.
A anatomia de um portão: três partes, e a maioria monta umaIntermediário#

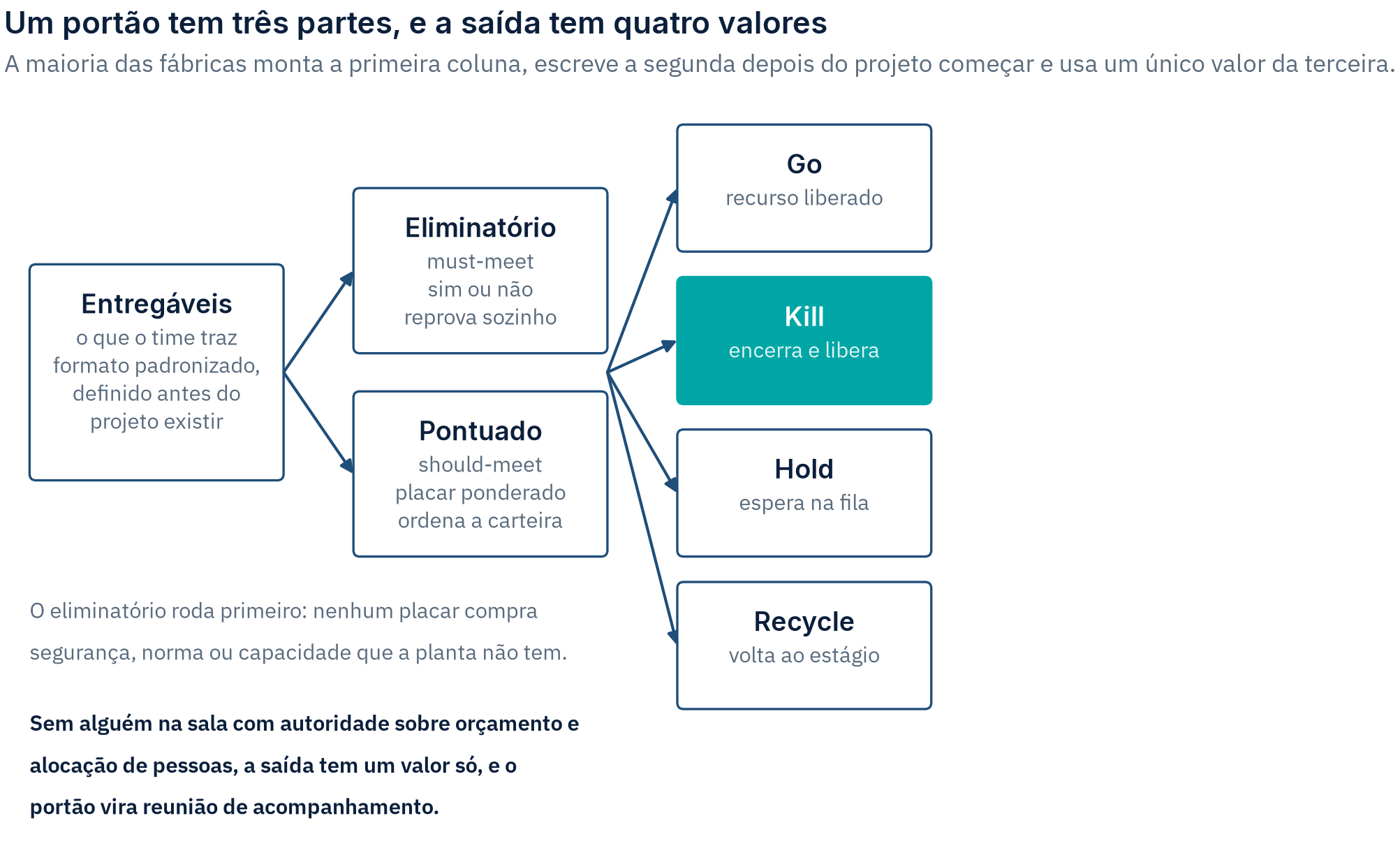

Um portão tem três componentes, e eles falham em ordem previsível.

Entregáveis são o que o time traz. A palavra que importa aqui é padronizado: o formato se define antes de o projeto existir, e é igual para todos os projetos daquele portão. Formato livre parece flexibilidade e é o contrário, porque transforma a comparação entre projetos em comparação entre qualidades de apresentação.
Critérios são a régua, e ela tem duas camadas que não se misturam, tratadas na seção seguinte.
Saída é a decisão, e ela tem quatro valores:
- Go. O projeto recebe o recurso do próximo estágio. Um Go sem orçamento, pessoas e prazo nomeados é uma opinião favorável, não uma aprovação.
- Kill. O projeto é encerrado e o recurso volta para a carteira. É o valor que dá sentido a todos os outros.
- Hold. O projeto tem mérito, mas não há capacidade agora. Fica em fila explícita, com o lugar na fila registrado.
- Recycle. O entregável não permite decidir. O projeto volta ao estágio anterior com o que falta nomeado, e não com "trazer mais informação".
As duas do meio são as mais evitadas, e a falta delas produz efeitos diferentes. Sem Kill, a carteira só cresce, porque nada nunca sai. Sem Hold, todo projeto aprovado vira projeto iniciado, e a capacidade se dilui até a situação da linha vermelha da Figura 1. Hold é o valor que reconhece que aprovar o mérito e ter gente disponível são duas perguntas distintas, e organizações que não o usam respondem as duas de uma vez, sempre com sim.
Eliminatório antes de pontuadoIntermediário#
O critério do portão tem duas camadas, e rodá-las na ordem errada é como um portão perde autoridade sem que ninguém perceba.
A camada eliminatória (must-meet) é binária. Cada item reprova sozinho, e nenhuma nota alta em outro item compensa. São as condições que não se negociam: conformidade com norma aplicável, segurança, viabilidade legal, aderência ao que a planta sabe fazer, existência de quem execute.
A camada pontuada (should-meet) é um placar ponderado. Ela não decide se o projeto passa: ela ordena os projetos que já passaram na primeira. Atratividade financeira, encaixe com a estratégia da planta, risco técnico, tempo até o retorno, uso do gargalo.
| Eliminatório | Pontuado | |
|---|---|---|
| Formato | sim ou não | nota ponderada |
| Efeito de um item ruim | reprova o projeto | baixa a posição na fila |
| Serve para | decidir se pode | decidir em que ordem |
| Exemplo industrial | atende à norma do produto | retorno esperado por real investido |
| Quando se escreve | antes de o projeto existir | antes de o projeto existir |
A última linha da tabela é a que mais se descumpre. Critério escrito depois de o projeto existir não é critério, é justificativa. Quem escreve a régua olhando para o candidato produz uma régua que ele passa, e o vício é invisível de dentro porque cada item, isolado, parece razoável.
Quando o número entra: o valor comercial esperadoIntermediário#
Em algum ponto o placar precisa de um valor financeiro, e usar o retorno projetado direto é o erro mais comum, porque ele ignora que o projeto pode não funcionar.
Cooper propõe, para essa parcela, o valor comercial esperado (ECV, de expected commercial value). A ideia em português, antes de qualquer símbolo: pegue o ganho projetado, desconte a chance de o ganho não se realizar, tire o que ainda falta gastar para colocar em operação, desconte a chance de a solução não funcionar tecnicamente, e por fim tire o que ainda falta gastar em desenvolvimento.
São dois descontos de probabilidade em série, e é essa série que muda o resultado.
| Símbolo | Como se lê | O que é | Neste exemplo |
|---|---|---|---|
| vê pê | valor presente do ganho projetado | R$ 4.000.000 | |
| pê cê esse | probabilidade de o ganho se realizar | 0,70 | |
| cê | custo de implantação e rampa, ainda não gasto | R$ 600.000 | |
| pê tê esse | probabilidade de a solução funcionar tecnicamente | 0,60 | |
| dê | custo de desenvolvimento restante | R$ 500.000 |
A conta, em passos, para o projeto do molde de alta cavitação:
- Ganho descontado da incerteza comercial:
- Menos o que falta gastar para implantar:
- Descontado da incerteza técnica:
- Menos o desenvolvimento que falta:
Leitura do resultado: o projeto vale hoje, em valor esperado e já descontado dos dois riscos e do que falta gastar, cerca de R$ 820 mil. Não é uma previsão de quanto ele vai render: é o que ele vale como aposta, para efeito de comparação com as outras apostas na mesa.
Três limites a declarar junto, porque quem publica a fórmula sem eles entrega uma calculadora de justificar decisão já tomada:
- Em projeto de redução de custo, que é a maioria numa planta, não é receita: é o valor presente da economia anual, e passa a ser a probabilidade de a economia se sustentar depois da rampa, que é coisa diferente e costuma ser superestimada.
- Em projeto obrigatório, por norma, segurança ou exigência de cliente, o ECV não se aplica. Ele é critério eliminatório, e a pergunta correta é qual a alternativa mais barata de atender, não se atende.
- As duas probabilidades são estimativas, e o modelo é sensível a elas. Se ninguém registra o desfecho dos portões passados, é um palpite com aparência de número. Um histórico de portão que registre quantos projetos aprovados no portão de desenvolvimento chegaram a funcionar é o que transforma esse campo em dado.
Exemplo trabalhado: três projetos, um orçamento, um portãoIntermediário#
Caso construído para fins didáticos. Nenhum número aqui é resultado de cliente, e a aritmética inteira é conferida por script antes de a tabela ser publicada.
Uma planta de componentes tem R$ 1,2 milhão de orçamento de engenharia para o ciclo e três projetos chegando ao portão que autoriza desenvolvimento.
| Projeto | ECV | |||||
|---|---|---|---|---|---|---|
| Molde de alta cavitação | 4.000.000 | 0,70 | 600.000 | 0,60 | 500.000 | 820.000 |
| Resina alternativa | 2.400.000 | 0,90 | 150.000 | 0,50 | 300.000 | 705.000 |
| Automação da célula | 5.200.000 | 0,80 | 900.000 | 0,35 | 1.100.000 | 41.000 |
O terceiro projeto é o de maior ganho projetado da mesa, com R 41 mil, e a razão está em dois lugares: a probabilidade técnica de 0,35, que corta quase dois terços do que sobrou, e o desenvolvimento restante de R$ 1,1 milhão, que consome quase tudo o que resta depois do corte.
Ordenar por ECV ainda não resolve o problema, porque o orçamento é limitado. O que ordena é o índice de produtividade, que é o valor esperado por real de desenvolvimento ainda por gastar:
| Ordem | Projeto | ECV | Índice | Cabe? | |
|---|---|---|---|---|---|
| 1º | Resina alternativa | 705.000 | 300.000 | 2,35 | sim |
| 2º | Molde de alta cavitação | 820.000 | 500.000 | 1,64 | sim |
| 3º | Automação da célula | 41.000 | 1.100.000 | 0,04 | não, e não compensaria |
A carteira escolhida gasta **R 1,2 milhão e captura **R 400 mil para o próximo da fila.
Compare com o caminho que a sala costuma tomar. Aprovando primeiro o projeto de maior ganho projetado, a automação consome R 100 mil, que não financiam nenhum dos outros dois, e a captura total é de R$ 41 mil. A mesma verba, o mesmo portão, e mais de trinta e sete vezes menos valor esperado, com mais dinheiro gasto.
Duas advertências, e a segunda vale mais que a primeira. O índice trata como o recurso escasso, e isso vale quando o gargalo é dinheiro de desenvolvimento; quando o gargalo é gente, o denominador correto é hora de engenharia, não real. E o resultado é uma ordenação, não um veredito: ele diz por onde começar a discussão, e a discussão continua sendo de quem decide.
Como medir se o portão está funcionandoIntermediário#
Portão degenera devagar, e sem medição a degeneração é invisível porque as reuniões continuam acontecendo. Quatro sinais bastam.
Taxa de encerramento por portão. Quantos projetos receberam Kill, por portão, no período. Não existe um número certo, e desconfie de quem oferece um. Existe uma leitura lógica: uma carteira que passou um ano inteiro sem nenhum Kill não está selecionando nada, porque ou todo projeto proposto era bom, o que é improvável, ou o portão não reprova.
Aderência de entregável. Quantos projetos chegaram ao portão com o entregável padrão completo. Aderência baixa e aprovação alta ao mesmo tempo é o sinal mais claro de que o critério virou formalidade: a sala está decidindo sem o insumo que dizia precisar.
Latência da decisão. Quantos dias entre o projeto ficar pronto para o portão e a decisão sair. Latência alta transforma o portão em fila, e o efeito colateral é que os times passam a trabalhar adiantado, começando o estágio seguinte antes da aprovação, o que esvazia a decisão de sentido porque o recurso já foi gasto.
Proporção de aprovação condicional. Quantos Go saíram com ressalva ("segue, mas resolve tal ponto"). Uma ou outra é normal. Muitas, e o que existe é um Recycle disfarçado, com a diferença de que o recurso foi liberado assim mesmo, e a ressalva costuma virar pendência que ninguém acompanha.
Pré-requisitosIntermediário#
Quando o Stage-Gate não é a respostaAvançado#
1. Quando a carteira cabe na capacidade. Uma engenharia com três projetos e gente para os três não tem problema de alocação. Instalar portões ali produz reunião e não produz decisão, e o custo aparece como lentidão sem contrapartida.
2. Quando o custo do portão é grande em relação ao do estágio. Um kaizen de duas semanas, um giro de PDCA, um ajuste de parâmetro: preparar entregável, reunir gente sênior e esperar decisão consome parcela grande do próprio ganho. Aqui o portão pertence à camada de cima, decidindo quais frentes existem, e não ao ciclo interno de cada uma.
3. Quando o projeto é obrigatório. Exigência de norma, recall, condição de segurança, requisito contratual de cliente. O eliminatório já decidiu, e não há Kill possível. A pergunta legítima é qual a alternativa mais barata de atender, e ela não precisa de portão de continuidade, precisa de decisão de escopo.
4. Quando ninguém na sala pode dizer não. Já está listado como pré-requisito, e aparece de novo aqui porque é a causa mais comum de fracasso silencioso. Um portão sem autoridade de recurso não fica ruim: ele fica inofensivo, e consome agenda de gente cara para produzir aval.
5. Quando a incerteza é tão alta que o estágio não consegue reduzi-la. Em trabalho genuinamente exploratório, o que reduz incerteza é experimento barato e rápido, não estágio longo com entregável formal. O portão pesado aplicado cedo demais cobra plano de quem ainda não tem o que planejar, e o que ele obtém é um plano inventado para passar.
| Situação | Instrumento | Por quê |
|---|---|---|
| Carteira maior que a capacidade | portão de decisão | é escolha sob escassez |
| Projeto de ciclo curto, ganho pequeno | PDCA ou DMAIC | o custo do portão come o ganho |
| Projeto obrigatório | critério eliminatório e decisão de escopo | não há continuidade a decidir |
| Trabalho exploratório | experimento barato e rápido | o estágio formal não reduz essa incerteza |
| Execução dentro de um estágio | gestão de projeto e ciclos curtos | o portão não governa execução |
Erros frequentesAvançado#
O portão que nunca encerra. Já tratado, e listado aqui porque é o erro que contém os outros. Um portão que só diz sim transfere o problema para a execução, onde ele reaparece como atraso generalizado sem causa aparente.
Entregável escrito para passar. Quando o time sabe que a apresentação decide, ele otimiza a apresentação. O antídoto não é desconfiança, é formato fixo com campos que obrigam a declarar o que não se sabe.
Presidir por delegação. O gestor com autoridade manda um representante. A sala fica cheia e a decisão fica vazia, porque o representante pode dizer sim e não pode dizer não.
Portão em data fixa. Portão de calendário mensal transforma a decisão em ritual de acompanhamento: comparecem projetos que não têm o que decidir, e a sala se acostuma a passar. Portão acontece quando o estágio termina, não quando o mês vira.
Copiar os cinco estágios sem olhar o porte do projeto. Uma alteração de parâmetro passando pelos mesmos cinco portões de um produto novo é o caminho mais rápido para a organização inteira concluir que o sistema é burocracia. Escala se resolve com versões reduzidas, tratadas adiante.
Escrever o critério depois de conhecer o candidato. A régua sai do tamanho do projeto que se quer aprovar. Ninguém faz isso de má-fé, e é justamente por isso que a única defesa é a ordem: critério publicado antes.
Variantes: escalar o portão ao tamanho do riscoAvançado#
O modelo completo é dimensionado para projeto grande e arriscado. Aplicá-lo a tudo é o erro anterior, e Cooper publica versões reduzidas exatamente para isso: Stage-Gate XPress, para projetos de porte médio como extensões, modificações e melhorias, com três estágios e três portões, e Stage-Gate Lite, para alterações pequenas, com dois estágios e dois portões.
O princípio que governa a escolha é o mesmo que justifica o modelo inteiro: o nível de risco e a necessidade de informação é que determinam quantos estágios e portões fazem sentido. Projeto de baixo risco não precisa comprar redução de incerteza que já não existe.
Sobre a integração com métodos ágeis, o mal-entendido comum é tratá-los como alternativas. Eles operam em camadas diferentes: o portão governa investimento entre projetos, o ciclo ágil governa execução dentro de um estágio. O híbrido mantém os portões como pontos de decisão de recurso e troca o planejamento longo do estágio por ciclos curtos de construir e testar, de modo que o projeto chega ao portão com evidência de protótipo em vez de plano. Cooper trata a incorporação desses ciclos como característica do modelo atual, e não como concorrência a ele.
Relação com outras ferramentasAvançado#
PDCA e DMAIC não são concorrentes do portão, e a confusão entre eles é frequente porque os três desenham etapas em sequência. Eles governam o raciocínio dentro de um projeto: como investigar, como provar, como sustentar. O portão governa se aquele projeto merece recurso diante dos outros. Convivem em camadas, e a divisão prática é usar o portão para decidir o que entra e o roteiro de melhoria para conduzir o que entrou.
Matriz de impacto e esforço costuma alimentar o primeiro portão. Ela ordena candidatos de forma rápida e barata, com dois eixos, e é adequada para a triagem, onde ninguém tem número ainda. O que ela não faz é substituir o critério eliminatório: impacto alto não compra conformidade com norma.
FMEA é entregável natural do portão que autoriza desenvolvimento em projeto de produto ou de processo. Ele é a evidência que sustenta a estimativa de probabilidade técnica, e é o que impede que seja preenchido por otimismo. O método em si, com o exemplo de montagem e a passagem da análise para ações verificáveis, está em FMEA na prática.
Estudo de capabilidade costuma ser o entregável do portão de validação, e é o que separa "o protótipo funcionou" de "o processo entrega dentro da especificação de forma repetível".
5G (Genba, Genbutsu, Genjitsu, Genri, Gensoku) define a qualidade da evidência que o entregável precisa carregar. Um portão bem desenhado pode ser alimentado por evidência ruim, e o 5G é a disciplina que separa o que foi observado e medido do que foi relatado em reunião.
Toyota Way (os 14 princípios) traz a tensão mais produtiva do assunto. O princípio do nemawashi trata a decisão como consenso construído antes da reunião formal, o que parece contradizer a ideia de um portão que decide na hora. Não contradiz: o portão registra a decisão e libera o recurso, e o alinhamento prévio é o que faz a decisão sobreviver ao contato com as áreas que vão executá-la. Portão sem nenhum alinhamento anterior produz aprovação que a organização reverte na prática, sem nunca reabrir formalmente.
Glossário de notaçãoAvançado#
| Símbolo ou termo | Significa | Unidade |
|---|---|---|
| Valor presente do ganho projetado do projeto | monetária | |
| Probabilidade de sucesso comercial, ou seja, de o ganho projetado se realizar | adimensional, entre 0 e 1 | |
| Probabilidade de sucesso técnico, ou seja, de a solução funcionar | adimensional, entre 0 e 1 | |
| Custo de implantação e rampa ainda não incorrido | monetária | |
| Custo de desenvolvimento restante, contado a partir do portão em decisão | monetária | |
| ECV | Valor comercial esperado (expected commercial value) | monetária |
| Índice de produtividade | ECV dividido pelo recurso escasso, usado para ordenar a carteira | adimensional |
| Must-meet | Critério eliminatório, binário, que reprova sozinho | não se aplica |
| Should-meet | Critério pontuado, que ordena os projetos já aprovados no eliminatório | não se aplica |
| Gatekeeper | Quem preside o portão e responde pela decisão de recurso | não se aplica |
Referências#
Nenhuma obra desta seção foi confirmada como lida por um dos autores até a data de revisão, e por isso a seção está vazia de propósito. Uma referência só entra aqui quando o sócio que assina confirma a leitura, porque é ela que sustenta afirmação de texto. As indicações de estudo ficam na seção seguinte, declaradas como o que são.
A atribuição de origem do modelo a Robert G. Cooper, o ano de 1988 e a titularidade da marca são fatos públicos e verificáveis, não citação de obra.
Para aprofundar#
Indicações de estudo, e não fontes usadas na redação deste tratado.
- COOPER, Robert G. Winning at New Products. A obra em que o modelo é desenvolvido pelo autor.
- COOPER, Robert G.; EDGETT, Scott J.; KLEINSCHMIDT, Elko J. Portfolio Management for New Products. Trata especificamente da decisão de carteira, que é o assunto das seções de critério e de exemplo trabalhado.
- PMI. The Standard for Portfolio Management. Leitura complementar sobre governança de carteira em vocabulário de gestão de projetos.
- STAGE-GATE INTERNATIONAL. The Stage-Gate Model: an overview. Página institucional da detentora da marca, e origem dos dois números de adoção citados neste tratado. Ler com a ressalva de que quem publica tem interesse comercial no assunto.
Perguntas frequentes
O que é o processo Stage-Gate?
É um sistema de governança que divide um projeto em estágios de execução separados por portões de decisão. No estágio o time trabalha e produz informação; no portão alguém com autoridade sobre orçamento e alocação de pessoas decide, contra critério escrito, se o projeto recebe o próximo bloco de recurso. A decisão tem quatro valores possíveis: seguir, encerrar, esperar na fila ou voltar ao estágio anterior. O que ele governa não é o prazo de cada projeto, é quanto da capacidade da organização cada projeto tem direito a consumir.
Qual a diferença entre um portão e um marco de cronograma?
Marco é uma data que se atinge; portão é uma decisão que se toma. O marco pergunta se o trabalho previsto foi feito e, se não foi, replaneja a data. O portão pergunta se ainda vale a pena continuar investindo e, se não vale, encerra o projeto e devolve as pessoas e o orçamento para a carteira. Um portão que só pode responder sim é um marco com nome em inglês: a diferença prática entre os dois está em uma pergunta única, que é se a saída da reunião pode ser o fim do projeto.
O que significam Go, Kill, Hold e Recycle?
São as quatro saídas possíveis de um portão. Go libera o recurso do próximo estágio, com orçamento, pessoas e prazo nomeados. Kill encerra o projeto e devolve o recurso à carteira. Hold aprova o mérito do projeto, mas o deixa em fila porque não há capacidade agora. Recycle devolve o projeto ao estágio anterior porque o entregável não permite decidir. As duas do meio são as mais evitadas e as que mais fazem falta: sem Kill, a carteira só cresce; sem Hold, todo projeto aprovado vira projeto iniciado, e a capacidade se dilui até nenhum terminar.
Stage-Gate serve para projeto de melhoria contínua?
Para a carteira, sim; para o projeto individual de ciclo curto, normalmente não. O portão custa preparação de entregável, agenda de gente sênior e tempo de decisão, e esse custo é fixo. Num kaizen de duas semanas ele consome uma fração grande do próprio ganho. A divisão que costuma funcionar é usar o portão para decidir quais projetos entram e recebem gente, e deixar o roteiro interno de cada um por conta de PDCA ou DMAIC, que governam o raciocínio de melhoria e não a alocação de recurso.
Stage-Gate e métodos ágeis são incompatíveis?
Não, e tratá-los como opostos confunde duas camadas diferentes. O portão governa investimento entre projetos; o ciclo ágil governa a execução dentro de um estágio. O híbrido mais comum mantém os portões como pontos de decisão de recurso e substitui o planejamento longo do estágio por ciclos curtos de construir e testar, que chegam ao portão com evidência de protótipo em vez de plano. O próprio Cooper trata a integração de ciclos frequentes de construção e teste como característica do modelo atual, e não como concorrência a ele.
Stage-Gate e phase-gate são a mesma coisa?
Não exatamente, e a distinção importa porque Stage-Gate é marca registrada. Stage-Gate® designa o modelo específico de Robert G. Cooper, registrado nos Estados Unidos em nome da Stage-Gate International Inc. e no Canadá e na Europa em nome do próprio Cooper. Phase-gate, ou processo por fases e portões, é o nome genérico da classe de processos que separa estágios de trabalho por decisões formais de continuidade. A maior parte do que as empresas brasileiras chamam de Stage-Gate é phase-gate: herda a estrutura, não o modelo com os cinco estágios e as regras que o acompanham.
Como citar este verbete
Referência no formato ABNT (NBR 6023). Complete a data de acesso com o dia em que você consultou a página.
BRANCO, F. H.; DIAS, J. L. F.; ESPÍNDOLA, L. R. W. Stage-Gate (governança de projetos por fases e portões). Joinville: FX Soluções em Engenharia, 2026. Disponível em: https://www.fxsolucoesemengenharia.com.br/ferramentas/stage-gate. Acesso em: ___.
- Autores
- Fernando Henrique BrancoEngenharia Industrial e Excelência Operacional · Six Sigma Black Belt · WCM Bronze e Silver Score
- Jorge Luis Fagundes DiasEngenharia de Processos e Melhoria Contínua · Lean Six Sigma Black Belt
- Luiz Ricardo Wensing de EspíndolaIndústria 4.0, MES e Digitalização da Manufatura · Six Sigma Black Belt
- Publicação
- 02 de setembro de 2026
- Última revisão
- 30 de setembro de 2026
- Link permanente
- https://www.fxsolucoesemengenharia.com.br/ferramentas/stage-gate
