Método e raciocínio

Toyota Way (os 14 princípios do Sistema Toyota)

Conjunto de 14 princípios de gestão, agrupados em quatro dimensões que se sustentam em ordem de dependência. Explica por que copiar as ferramentas visíveis do Sistema Toyota produz resultado frágil, e o que cada princípio decide de fato.

Fernando Henrique Brancorevisado em 12 de set. de 202633 min de leitura8 fig. · 6 tab.
Sumário16 seções

Visite qualquer fábrica que já tentou virar Toyota por um tempo e você vai encontrar os mesmos fósseis: um quadro Kanban emperrado numa parede, um botão de Andon empoeirado que ninguém mais aperta, um mural de 5S com foto de 2019. O equipamento chegou. O comportamento, não.

O Toyota Way é o sistema de gestão por trás desse comportamento: as decisões de longo prazo, o desenho de processo, o desenvolvimento de pessoas e a forma estruturada de resolver problema que Jeffrey Liker descreveu em 14 princípios, organizados em quatro dimensões que dependem uma da outra numa ordem específica. Não é uma lista de ferramentas para copiar. É a razão pela qual um Kanban continua vivo depois do primeiro mês, e o motivo por trás dos fósseis acima é sempre o mesmo: alguém copiou a ferramenta e esqueceu de copiar a decisão que a sustenta.

A pergunta que quase todo material sobre o tema responde é "quais ferramentas a Toyota usa". É a pergunta errada, ou pelo menos a menos útil. A que decide se a cópia funciona é outra: "que condições de gestão fazem essas ferramentas funcionarem como sistema". É curioso que quase ninguém pergunte isso, porque a resposta muda tudo: não é sobre ter o dispositivo certo, é sobre ter a decisão certa por trás dele.

Isso também explica por que praticamente todo material sobre os 14 princípios faz a mesma coisa, e nenhum ajuda muito: traduz os 14 títulos e ilustra cada um com um desenho bonito. Fica faltando exatamente a parte que ensina de verdade: o que cada princípio quer dizer em português claro, que problema concreto ele resolve, o que precisa já existir antes dele para funcionar, e qual é o erro de leitura mais comum, o que o esvazia até virar cartaz de parede que ninguém mais lê. É o que este tratado cobre, princípio por princípio, sem pular a parte difícil.

Este tratado não repete o que já está resolvido em outro lugar do acervo da FX. O capítulo 3 da apostila Lean Manufacturing: Engenharia de Sistemas Produtivos já desenvolve, com cálculo e caso completo, por que a dimensão 2 (processos que expõem problema) é a mais perigosa de instalar sozinha, e o que uma fábrica paga em recurso não registrado quando escolhe não parar. O que falta no acervo, e este tratado resolve, é o mapa dos 14 princípios individualmente nomeados dentro dessas quatro dimensões, com o mecanismo e o erro de leitura de cada um.

Toyota Production System, Toyota Way e Lean Manufacturing: três nomes, um mal-entendidoBásico#

Comece por essa confusão, porque ela é a porta de entrada de quase todos os erros que vêm depois. As pessoas usam TPS, Toyota Way e Lean Manufacturing como se fossem três jeitos de dizer a mesma coisa. Não são, e a diferença entre eles é exatamente o que separa uma fábrica que copia bem de uma que copia mal.

O Toyota Production System (TPS) é o sistema de produção que a Toyota construiu ao longo de décadas: fluxo, Just-in-Time, Jidoka, produção puxada, nivelamento, uma perseguição sistemática de qualquer coisa que não agregue valor. O Lean nasceu depois, quando a pesquisa que sucedeu o estudo do TPS (Womack, Jones e Roos) batizou o que viu com um nome capaz de viajar para qualquer indústria, não só a automotiva japonesa. E o Toyota Way é a camada que os outros dois raramente explicam: os princípios de gestão, liderança e comportamento organizacional que fazem o TPS continuar de pé muito depois de a euforia da implantação ter passado.

A diferença aparece na prática, não só na definição. Copiar um mecanismo do TPS, como instalar um Andon, é barato e rápido: um botão, uma luz, um quadro na parede. Manter esse mecanismo vivo é outra conversa inteira, e é aí que o Toyota Way entra. Pense num operador apertando o botão pela primeira vez. Ninguém aparece. Na segunda tentativa, alguém pergunta por que a linha parou, como se aquilo fosse o problema. A meta de produção do dia continua sendo cobrada como se nada tivesse acontecido. Em poucas semanas, ninguém mais aperta o botão. O Andon continua lá, instalado, brilhando à toa. O princípio morreu. O equipamento sobreviveu.

O problema que o Toyota Way resolveBásico#

Toda consultoria de melhoria contínua já viu essa cena, ou uma parecida: alguém visita uma fábrica de referência, anota tudo, fotografa o quadro Kanban, volta empolgado e instala uma cópia. Célula em U, quadro de gestão à vista, um Andon novinho. Seis meses depois, os dispositivos continuam de pé. A fábrica continua exatamente igual.

A explicação mais fácil é cultural: "aqui as pessoas não têm disciplina". É quase sempre mentira, e uma mentira específica, confortável de contar porque não exige que ninguém mude de comportamento. O que foi copiado foi a saída visível de um sistema de decisões. O que ficou para trás foi o sistema.

Liker organizou, a partir do estudo do TPS, 14 princípios que descrevem esse sistema de decisões escondido atrás da superfície visível. O modo de falha que o Toyota Way nomeia é a confusão entre ferramenta e princípio, e a taxonomia abaixo é o que separa os dois:

Tabela 1 Quatro níveis, do mais visível ao menos visível. Copiar o nível 1 sem os três de baixo é o erro mais comum e mais caro do setor.
Nível Exemplo O que é
Ferramenta Kanban Um artefato ou dispositivo específico
Prática Reposição puxada com limite explícito de estoque em processo Um jeito padronizado de usar a ferramenta
Princípio Não produzir sem sinal de necessidade do processo cliente A decisão que a prática expressa
Sistema Fluxo desenhado para responder à demanda real, com estabilidade, nivelamento e mecanismo de reação O conjunto de princípios funcionando junto

Uma fábrica pode instalar o Kanban (nível 1) sem jamais ter decidido o princípio (nível 3). O cartão circula, plastificado e bonito. Mas nada na gestão da fábrica mudou: a meta continua sendo empurrar peça, e o Kanban vira um controle de estoque redundante com um nome mais chique. É exatamente esse salto, do nível 1 direto para a superfície, que os 14 princípios existem para impedir.

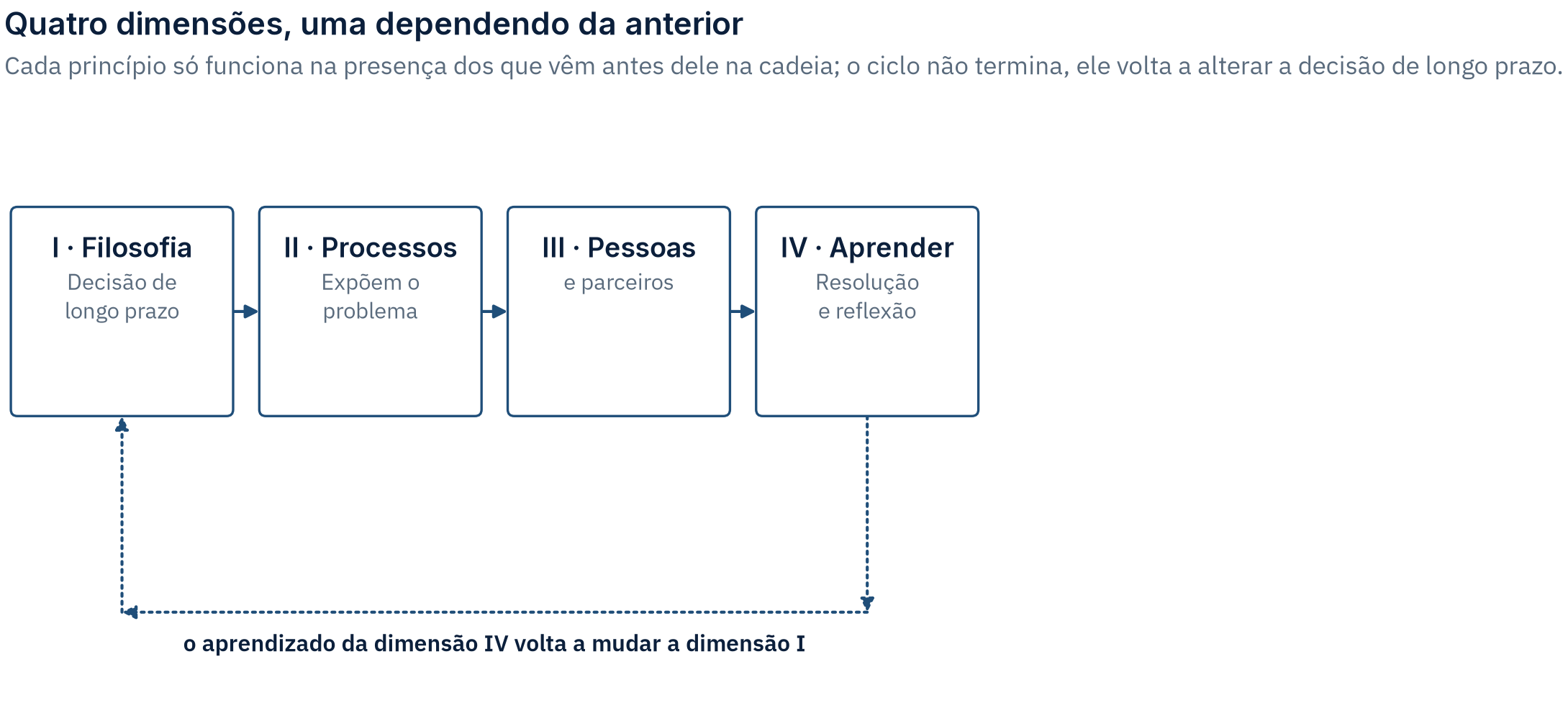

Quatro caixas conectadas em cadeia, Filosofia, Processos, Pessoas e Aprendizagem, com uma seta tracejada voltando da última para a primeira
Figura 1 As quatro dimensões do Toyota Way dependem umas das outras em cadeia, e o aprendizado da dimensão IV volta a alterar as decisões da dimensão I no ciclo seguinte.

As quatro dimensões, e por que a ordem entre elas importaBásico#

Liker agrupa os 14 princípios em quatro dimensões, e cada uma responde a uma pergunta bem diferente da outra: até onde a empresa topa esperar por resultado (I)? o processo deixa o problema aparecer, ou o esconde (II)? quem sabe o que fazer quando o problema aparece (III)? e o que a empresa faz com o que aprendeu depois (IV)? A FX já desenvolveu essa relação de dependência com cálculo e caso completo no capítulo 3 da apostila de Lean. O resumo abaixo é só o que este tratado precisa para localizar os 14 princípios no mapa maior, não uma repetição daquele capítulo.

Tabela 2 As quatro dimensões, o que cada uma decide, e o que falta quando ela está ausente. Detalhe completo, com cálculo de recurso consumido e caso do Andon, no capítulo 3 da apostila de Lean.
Dimensão Princípios O que ela decide Se faltar
I · Filosofia de longo prazo 1 O horizonte da decisão: o que se sacrifica no curto prazo e o que se protege no longo Ninguém autoriza expor problema, porque expor custa resultado hoje
II · Processo que expõe problema 2 a 8 Onde a anomalia fica visível, e em quanto tempo Não há sinal. A melhoria contínua fica sem matéria-prima
III · Pessoas e parceiros 9 a 11 Quem consegue analisar e resolver, dentro e fora da empresa O sinal aparece e ninguém sabe o que fazer com ele
IV · Resolução e aprendizagem 12 a 14 Como a solução vira padrão, se difunde e não volta Resolve-se o mesmo problema várias vezes, em lugares diferentes

Os 14 princípios, um a umBásico#

Aqui está a parte que o resto do acervo da FX ainda não cobre, e a razão de este tratado existir: os 14 princípios nomeados um a um, com o mecanismo escondido atrás de cada um e o erro de leitura que mais rápido o esvazia. A numeração é a de Liker. A voz, os exemplos e a coluna de mecanismo são autorais.

Dimensão I · Filosofia de longo prazo#

Princípio 1 · Basear as decisões de gestão numa filosofia de longo prazo, mesmo à custa de metas financeiras de curto prazo. Toda decisão de gestão carrega uma pergunta escondida atrás dela, e quase ninguém faz essa pergunta em voz alta: "isso ainda faz sentido daqui a cinco anos, ou só resolve o mês?" A maioria das empresas nunca chega a se fazer essa pergunta, porque o mês já está gritando mais alto.

O mecanismo é mais simples do que parece: toda vez que um problema é exposto (uma linha para, um defeito é admitido em vez de escondido, um treinamento consome hora de produção), alguém paga um custo imediato. Sem uma pessoa com autoridade e disposição para pagar esse custo sem ser cobrada no indicador do mês, os 13 princípios seguintes não têm patrocinador nenhum. Viram intenção bonita numa reunião de planejamento.

O erro que mais esvazia esse princípio é tratá-lo como discurso institucional, aquele parágrafo de missão e valores emoldurado na recepção. Filosofia de longo prazo não é frase de parede. É a decisão concreta, tomada de novo a cada trimestre, sobre o que a empresa aceita perder este mês para ganhar algo maior no ano que vem.

Dimensão II · Processo que expõe problema#

Princípio 2 · Criar fluxo contínuo para trazer os problemas à superfície. Imagine uma peça que sai de uma máquina e espera. Fica numa pilha, ao lado de outras dez, até alguém finalmente empurrá-la para a etapa seguinte. Enquanto ela espera, qualquer coisa pode estar errada com ela, e ninguém vai saber por horas, às vezes dias.

Fluxo contínuo é o oposto: a peça anda direto de uma etapa pra outra, sem parar no meio do caminho. Isso não é economia de capital de giro disfarçada, embora reduza estoque. É a remoção do amortecedor que esconde variação e falha antes que elas cheguem a alguém capaz de fazer alguma coisa a respeito. O erro comum é confundir fluxo com layout: aproximar máquinas, desenhar uma célula bonita em U, sem antes estabilizar o processo. O resultado é expor uma variação que a fábrica ainda não tem capacidade de responder, o que costuma assustar todo mundo de volta para o jeito antigo.

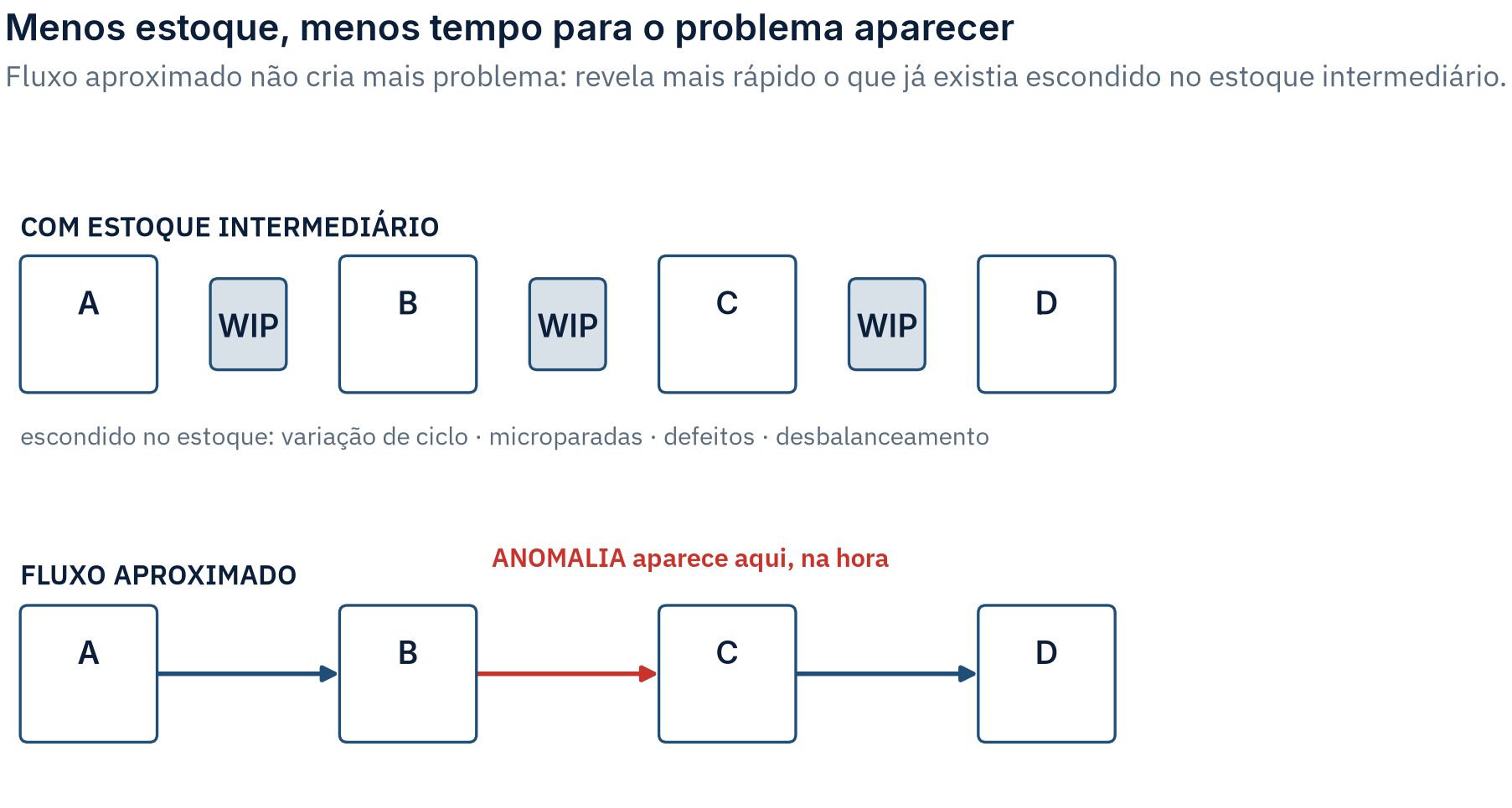

Duas faixas empilhadas: em cima, quatro processos com um pequeno bloco de estoque entre cada par, escondendo anomalias; embaixo, os mesmos quatro processos ligados direto, com uma seta em vermelho marcando onde a anomalia aparece na hora
Figura 2 Com estoque intermediário, variação de ciclo, microparadas e defeitos ficam absorvidos entre as etapas. Com fluxo aproximado, a mesma anomalia aparece imediatamente no ponto em que ocorre.

Princípio 3 · Usar sistemas puxados para evitar superprodução. Só produza quando alguém realmente pediu, como um restaurante que cozinha o prato depois que o pedido chega à cozinha, nunca antes, na esperança vaga de que alguém vá pedir aquilo. Parece óbvio escrito assim. Na prática é raro: a maioria das fábricas produz pelo que a previsão diz que vai vender, não pelo que o próximo processo está consumindo agora.

O mecanismo é simples de enunciar e difícil de instalar: autorizar produção pelo consumo real do processo cliente, não pela previsão, elimina a maior das sete perdas clássicas e devolve ao sistema a informação mais valiosa que ele pode ter, a demanda de verdade. O erro comum é achar que "instalar Kanban" é sinônimo de "implantar puxada". Kanban é só o cartão. Puxada é a regra de que nada se produz sem sinal. Dá para ter um sem o outro, e é exatamente isso que costuma acontecer.

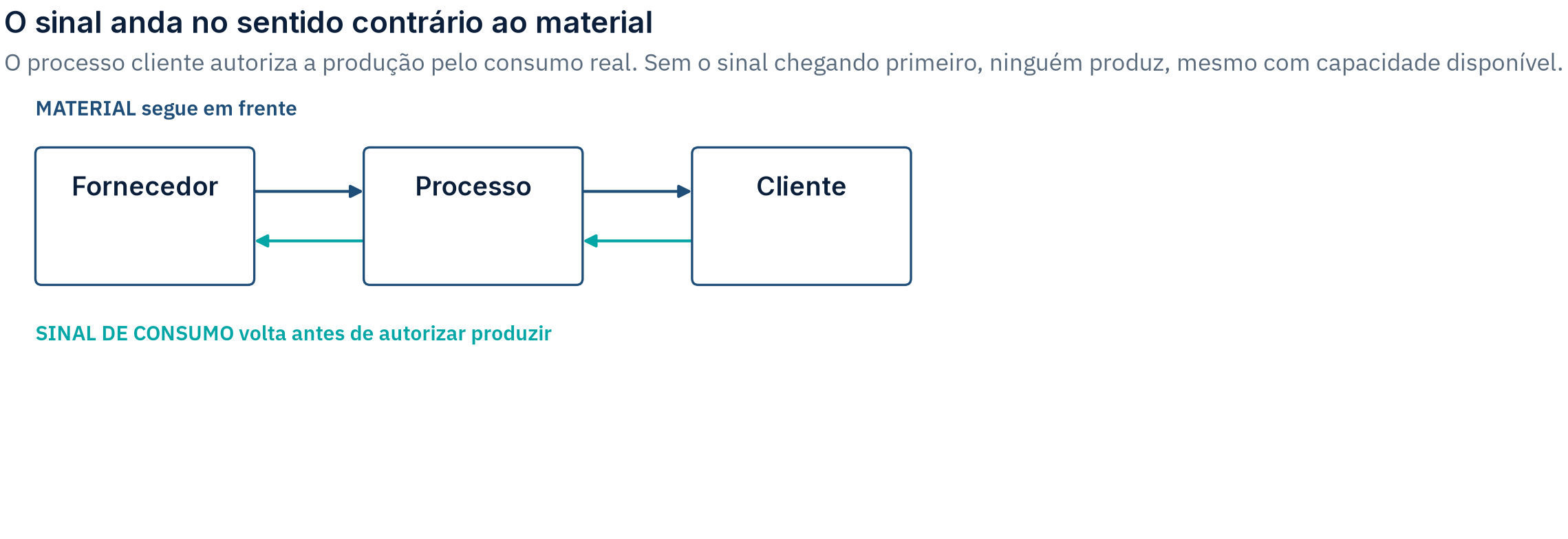

Três caixas, Fornecedor, Processo e Cliente, com uma seta de material indo da esquerda para a direita acima e uma seta de sinal, em ciano, voltando da direita para a esquerda abaixo
Figura 3 No sistema puxado, o material segue do fornecedor ao cliente, mas quem autoriza produzir é o sinal de consumo real do cliente, que anda no sentido contrário: nada se produz sem esse sinal chegar primeiro.

Princípio 4 · Nivelar a carga de trabalho (Heijunka). Uma fábrica que produz tudo de um item na segunda e tudo de outro na terça parece organizada. Na prática, ela alterna entre sobrecarga e ociosidade o tempo inteiro, e nenhuma das duas é boa: hora extra e erro numa ponta, capacidade parada e custo escondido na outra.

Heijunka é distribuir esse mesmo volume ao longo do tempo em vez de concentrá-lo, misturando a sequência e o mix de produção para manter um ritmo mais constante. O erro comum é confundir nivelamento com produção em lote fixo: o Heijunka nivela volume e mix, não elimina a variedade real que o cliente pede.

Princípio 5 · Construir uma cultura de parar para corrigir problemas, obtendo a qualidade logo na primeira vez. Dar liberdade para parar a produção no segundo em que algo sai errado, em vez de deixar o defeito seguir viagem e virar um problema maior três etapas na frente. É o Jidoka: autoridade real para interromper diante de uma anomalia, dada ao processo ou a quem o opera.

O que não é parado imediatamente não desaparece. Migra: vira retrabalho, vira refugo, vira parada não programada que nenhum indicador de disponibilidade sequer registra, porque ninguém rastreou a origem. O erro comum, e o mais caro de todos: instalar o botão de Andon sem antes combinar quem responde e em quanto tempo. O processo para, ninguém aparece, e a segunda vez que alguém tenta é sempre mais difícil que a primeira, porque agora existe a lembrança de que apertar o botão não muda nada.

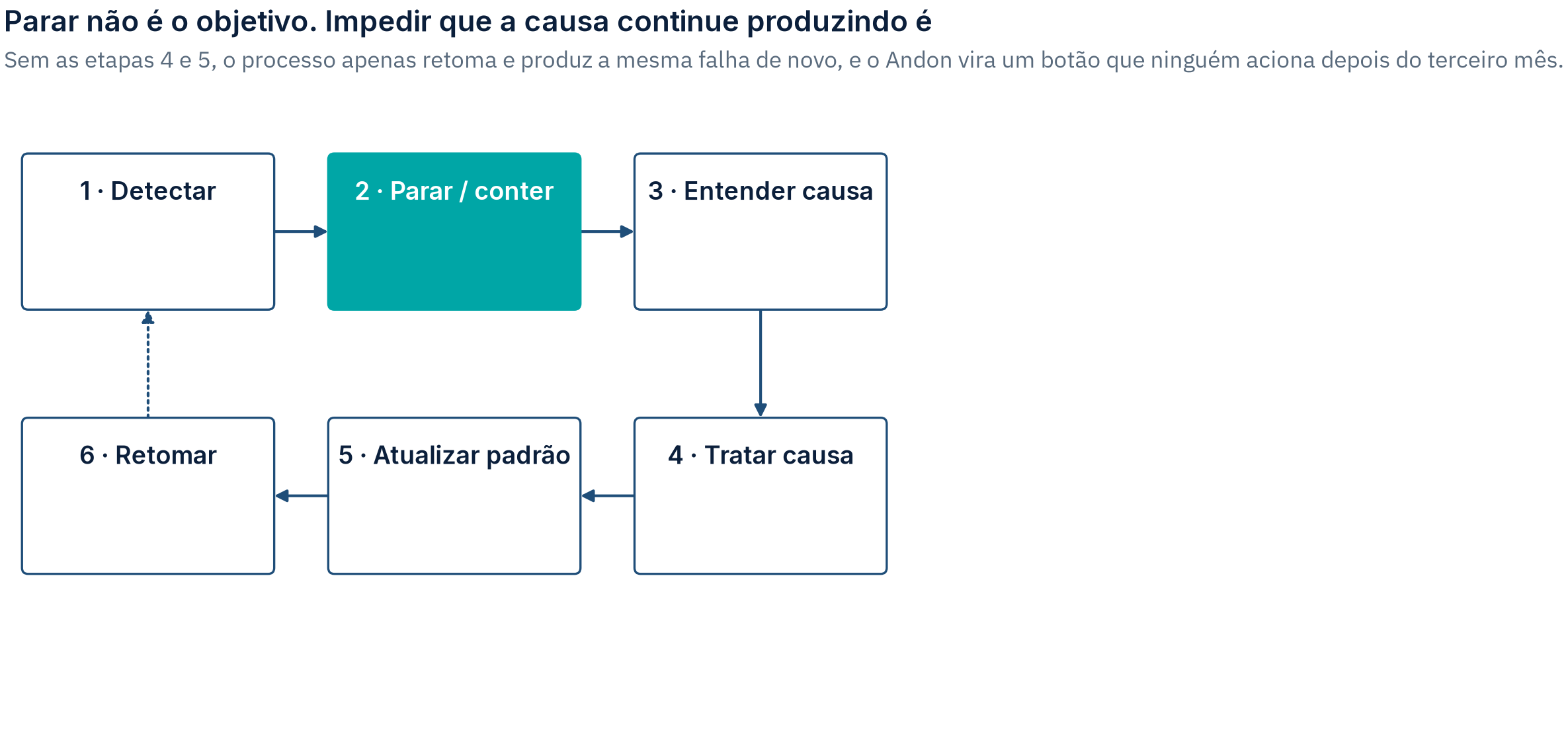

Seis caixas em serpentina: Detectar, Parar/conter (em destaque), Entender causa, e voltando Tratar causa, Atualizar padrão, Retomar, com uma seta tracejada fechando o ciclo de volta a Detectar
Figura 4 Jidoka não termina em parar a linha: o ciclo completo detecta, contém, compreende a causa, trata, atualiza o padrão e só então retoma. Pular direto de conter para retomar deixa a causa viva.

Princípio 6 · Tarefas padronizadas são a base para a melhoria contínua e a autonomia dos funcionários. Padronização tem fama de ser o princípio chato, o que soa a burocracia e engessamento. É quase o contrário do que ele faz de verdade.

Sem um padrão declarado, não existe "desvio" com significado nenhum: cinco operadores fazendo a mesma tarefa de cinco jeitos diferentes tornam impossível saber o que causou uma melhoria quando ela acontece por acaso. Foi o método novo? O operador? A sequência? O padrão bem escrito é o que dá ao operador autoridade para apontar "isto está fora do normal" com confiança, em vez de opinião. O erro comum é tratar padronização como o oposto de autonomia, quando na verdade é o que a sustenta.

Princípio 7 · Usar controle visual para que nenhum problema fique oculto. A pergunta que uma boa gestão visual responde em três segundos é: está tudo certo, ou não está? Se alguém precisa estudar um painel por cinco minutos para descobrir a resposta, a informação pode até estar ali, mas a gestão visual, não.

O mecanismo é reduzir o tempo entre o surgimento de uma anomalia e o momento em que alguém capaz de agir percebe ela. O erro comum, e talvez o mais caro de corrigir depois de instalado: confundir exposição de informação com gestão visual de verdade. Um painel cheio de números, sem nenhuma regra de decisão anexada (o que é normal, o que é desvio, quem reage, em quanto tempo), não é gestão à vista. É decoração industrial cara.

Princípio 8 · Usar apenas tecnologia confiável e testada, que atenda às pessoas e aos processos. A regra é simples de dizer e fácil de ignorar: só adote uma tecnologia nova depois de saber exatamente qual decisão do dia a dia ela vai melhorar, nunca antes disso.

Tecnologia amplia o sistema de gestão que já existe embaixo dela. Sobre um processo mal compreendido, ela amplia a instabilidade, só que mais rápido e com muito mais dado bonito para confundir quem está olhando. O erro comum é partir da tecnologia (comprar um MES, adotar IA) antes de responder qual decisão operacional específica ela deveria melhorar. A sequência certa é sempre a mesma: fenômeno, processo, variável crítica, informação, e só então tecnologia. Nunca o caminho inverso, por mais convincente que o vendedor seja.

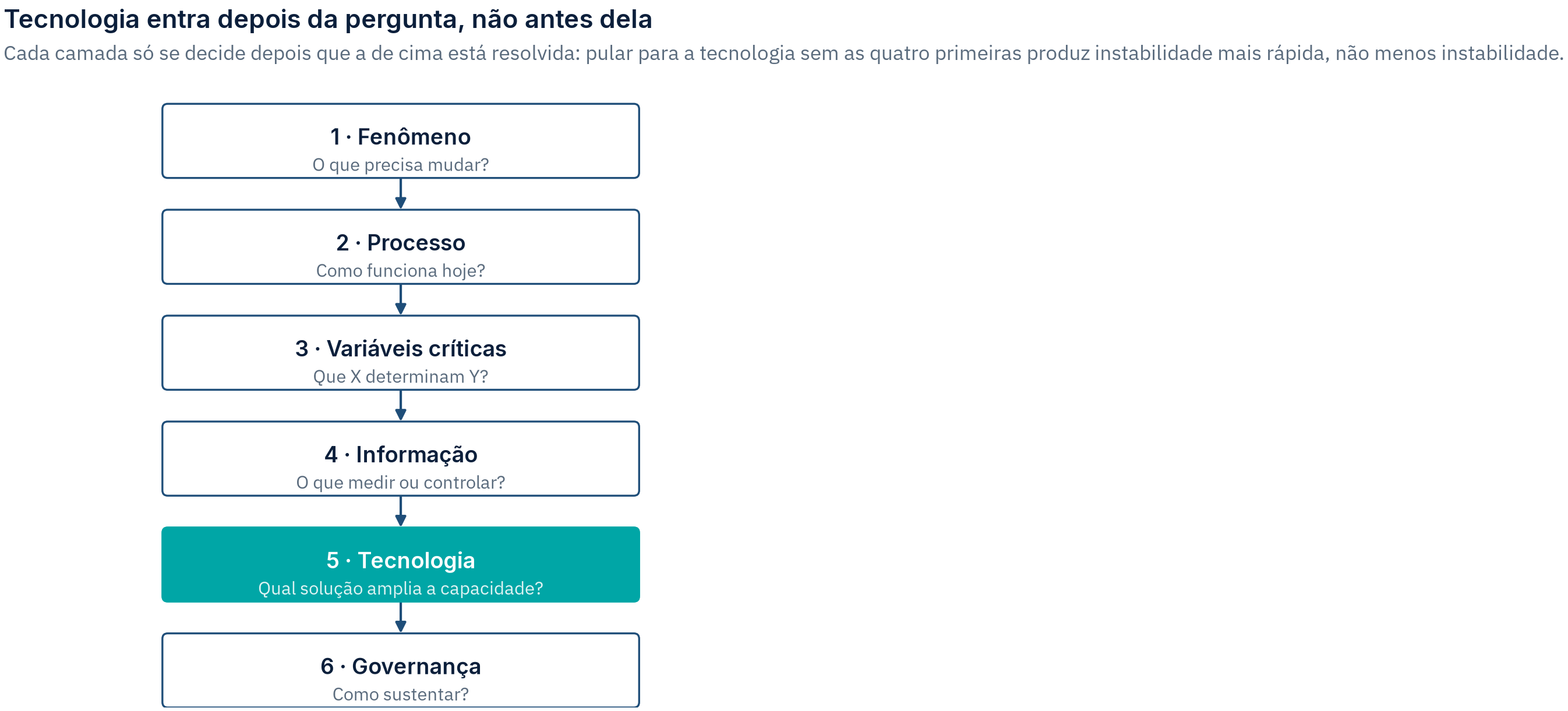

Seis caixas empilhadas verticalmente, Fenômeno, Processo, Variáveis críticas, Informação, Tecnologia (em destaque) e Governança, ligadas por setas de cima para baixo
Figura 5 A escolha de tecnologia só entra na quinta camada, depois de fenômeno, processo, variáveis críticas e informação estarem respondidos. Inverter a ordem digitaliza um processo mal compreendido em vez de resolvê-lo.

Dimensão III · Pessoas e parceiros#

Princípio 9 · Formar líderes que compreendam profundamente o trabalho, vivam a filosofia e a ensinem a outros. Um líder que só conhece o indicador consolidado conhece muito bem o resultado e quase nada sobre o mecanismo que o produz. É como julgar um jogo de futebol só pelo placar final.

O mecanismo: liderança que não domina o processo tecnicamente não tem como distinguir uma explicação real de uma desculpa bem contada, e acaba delegando de volta a decisão técnica para quem já falhou nela. O erro comum é confundir liderança Lean com facilitação de reunião ou discurso motivacional, dissociado do domínio técnico do processo que essa liderança deveria estar liderando de fato.

Princípio 10 · Desenvolver pessoas e equipes excepcionais que sigam a filosofia da empresa. O objetivo não é ter gente boa. É formar pessoas e equipes capazes de resolver problema sozinhas, sem precisar chamar um especialista de fora toda vez que algo foge do script.

O mecanismo é direto: um sistema que expõe problema bem (dimensão II) sem gente capaz de resolvê-lo produz ansiedade, não melhoria. O sinal aparece e não tem para onde ir. O erro comum resume o princípio inteiro sozinho: autonomia sem método aumenta variabilidade, cada um resolve do seu jeito; método sem autonomia cria dependência de especialista, só uma pessoa sabe decidir. As duas faltas parecem a mesma coisa vista de fora ("aqui não funciona") e exigem correções opostas.

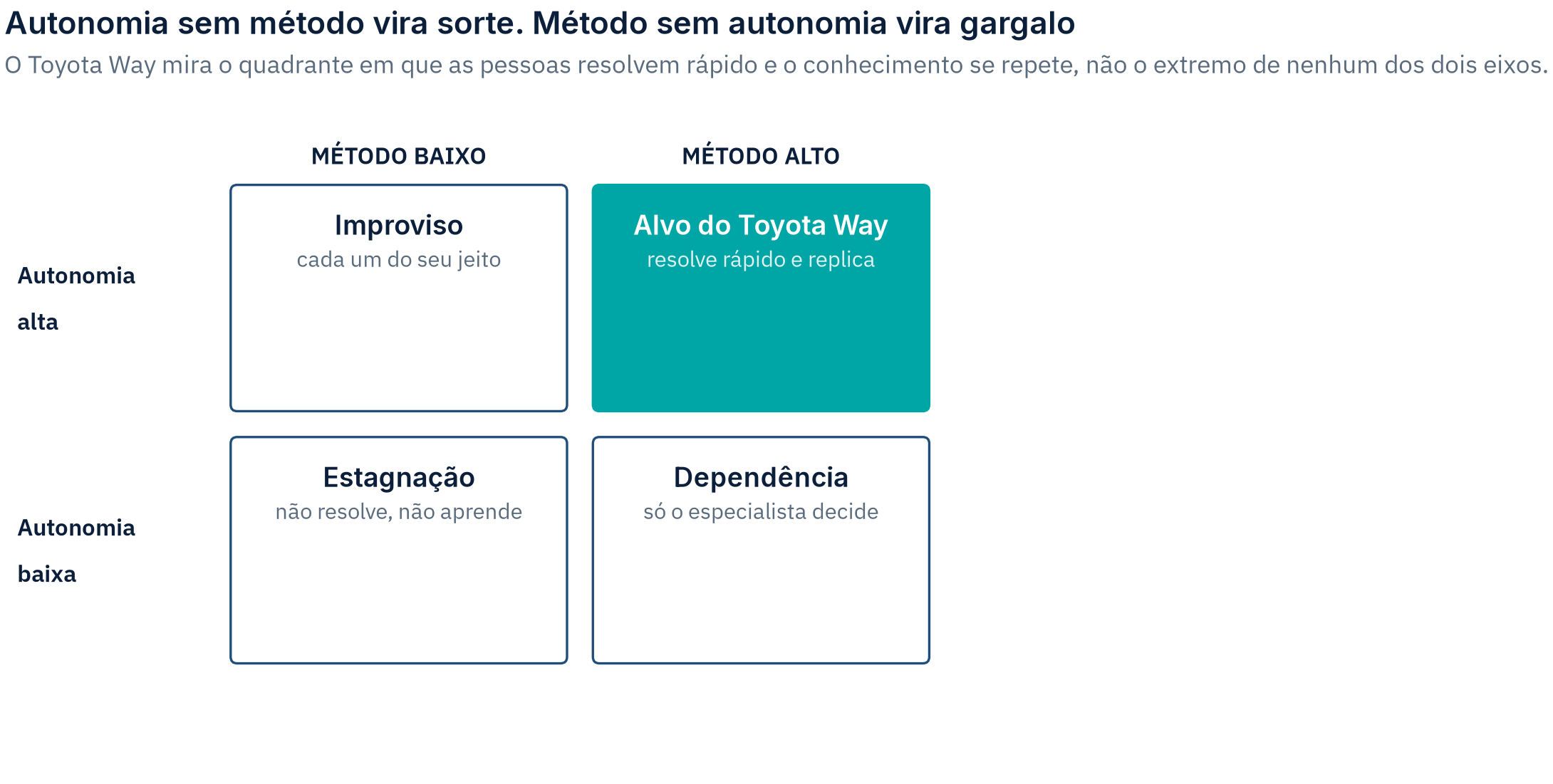

Matriz 2x2, autonomia alta ou baixa contra método alto ou baixo, com o quadrante autonomia alta e método alto em destaque, rotulado "Alvo do Toyota Way"
Figura 6 Autonomia alta com método baixo aumenta variabilidade, porque cada um resolve do seu jeito. Método alto com autonomia baixa cria dependência de especialista. O Toyota Way mira o quadrante em que os dois se somam: autonomia alta e método alto.

Princípio 11 · Respeitar sua rede de parceiros e fornecedores, desafiando-os e ajudando-os a melhorar. Trate fornecedor como alguém que se desenvolve junto com você no longo prazo, não como alguém para espremer no preço a cada rodada de negociação.

O mecanismo: reduzir custo interno empurrando instabilidade para o fornecedor (prazo apertado, especificação incompleta, penalidade sem apoio técnico) não elimina o custo. Só move ele para fora da vista de quem tomou a decisão. O erro comum é tratar "parceria" como discurso de relacionamento bonito, sem a contrapartida real do princípio, que é meta exigente com desenvolvimento técnico conjunto, não meta exigente sozinha, que é só pressão de preço travestida de parceria.

Dimensão IV · Resolução estruturada de problemas e aprendizagem#

Princípio 12 · Ir e ver com os próprios olhos para entender profundamente a situação (Genchi Genbutsu). Vá ver o problema com os próprios olhos, no lugar exato onde ele acontece, em vez de confiar só no que alguém contou sobre ele numa reunião.

Uma conclusão técnica construída em cima de um relatório de segunda mão carrega todos os filtros e interpretações de quem escreveu aquele relatório. Ver o processo, a peça, a condição real elimina esses filtros antes de a análise sequer começar. O erro comum é tratar o princípio como sinônimo de "dar uma volta na fábrica" de vez em quando. O protocolo completo derivado dele, incluindo o que cada tipo de evidência precisa ter para valer, está desenvolvido de ponta a ponta no verbete 5G.

Princípio 13 · Tomar decisões com calma e por consenso, considerando cuidadosamente todas as opções (Nemawashi), e implementá-las com rapidez. Converse com todo mundo envolvido antes de bater o martelo, para que, quando a decisão finalmente sair, todo mundo já esteja alinhado e a execução aconteça rápido, sem retrabalho.

À primeira vista, isso parece mais lento. Uma reunião só de gestores decide em uma semana; conversar com cada pessoa individualmente leva quatro. Só que o tempo gasto alinhando antes da decisão formal não é lentidão, é o que evita o retrabalho que consome muito mais tempo depois, como o exemplo a seguir mostra com número. O erro comum é ler "decisão lenta" como sinônimo de "execução lenta". São duas etapas diferentes, e o princípio troca a velocidade de uma pela velocidade da outra, de propósito.

Princípio 14 · Tornar-se uma organização de aprendizagem através da reflexão incansável (Hansei) e da melhoria contínua (Kaizen). Pare de vez em quando para refletir com honestidade sobre o que deu certo e o que não deu, e use isso para melhorar um pouco mais na próxima volta. Hansei é essa reflexão crítica sobre o próprio resultado. Kaizen é melhorar aos poucos, sempre.

Um problema resolvido localmente produz ganho uma vez, num lugar só. Um problema transformado em conhecimento registrado e difundido (Yokoten) evita que o mesmo problema seja resolvido do zero de novo, em outra linha, outro turno, outra planta, por alguém que não sabia que aquilo já tinha sido resolvido ali do lado. O erro comum é medir melhoria contínua pelo número de ações fechadas, sem nunca perguntar se o conhecimento gerado por uma solução chegou a quem tem o mesmo processo em algum outro lugar da empresa.

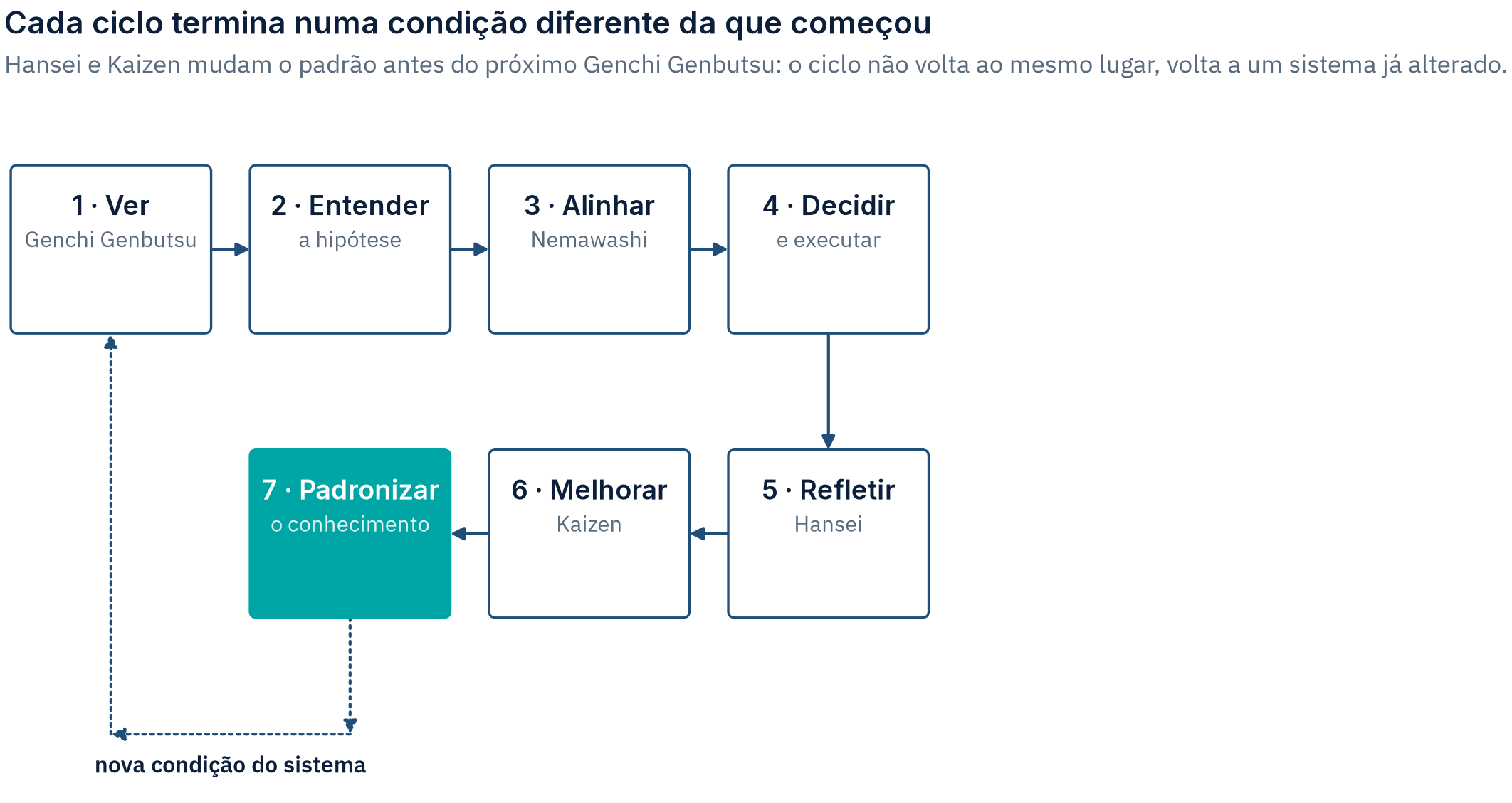

Sete caixas em serpentina: Ver (Genchi Genbutsu), Entender, Alinhar (Nemawashi), Decidir, e voltando Refletir (Hansei), Melhorar (Kaizen), Padronizar (em destaque), com um loop tracejado de volta a Ver, rotulado "nova condição do sistema"
Figura 7 O ciclo de aprendizado do Toyota Way não fecha em si mesmo: Hansei e Kaizen alteram o padrão antes de o próximo Genchi Genbutsu recomeçar, então cada volta começa sobre um sistema diferente do anterior.

Como aplicar: diagnosticar qual dimensão está fracaIntermediário#

Os 14 princípios não se instalam em ordem numérica, e quem tenta segui-los como um checklist de cima para baixo geralmente empaca no meio. O diagnóstico que realmente decide por onde começar numa planta específica é mais simples que isso: três perguntas, aplicadas nessa ordem.

1. A dimensão I existe de fato, ou só no discurso? Pergunte por uma decisão recente em que resultado do mês foi sacrificado por algo estrutural, e ninguém foi penalizado por isso. Sem um exemplo concreto e recente, a dimensão I não sustenta o resto, e qualquer princípio das dimensões II a IV instalado agora corre o risco descrito no capítulo 3 da apostila de Lean: exposição sem patrocínio, abandonada em poucos meses.

2. A dimensão II gera sinal, e em quanto tempo? Meça a distância entre o surgimento de uma anomalia real e o momento em que alguém com autoridade para agir toma ciência dela. Turnos, não minutos, é o sintoma de que a dimensão II está fraca ou ausente.

3. Quando o sinal aparece, alguém sabe o que fazer com ele? Se a resposta a um problema recorrente for sempre "chamar o especialista" ou "escalar para a engenharia", a dimensão III é a que está fraca, e nenhum investimento adicional em Andon ou gestão visual (dimensão II) vai mudar esse resultado.

Exemplo trabalhado: as três perguntas numa planta que já tinha AndonIntermediário#

Caso construído para fins didáticos. Uma planta de componentes metálicos instalou Andon em 12 postos oito meses atrás. O dispositivo funciona, o acionamento chega ao painel da supervisão em menos de 30 segundos, e o refugo não caiu. A conclusão dentro da casa era que faltava treinar melhor o operador, ou instalar Andon nos postos restantes. As três perguntas do diagnóstico foram aplicadas na ordem, e apontaram outro lugar.

Pergunta 1, dimensão I. Pediu-se uma decisão dos últimos 90 dias em que o resultado do mês tivesse sido sacrificado por algo estrutural, sem que ninguém pagasse por isso. Não apareceu nenhuma. Apareceu o contrário: um supervisor parou a linha por 40 minutos para conter um desvio dimensional e ouviu, na reunião seguinte, que "aquilo tinha custado o dia". Não houve advertência formal, e não precisava haver. Todo mundo na sala entendeu o recado.

Pergunta 2, dimensão II. O dispositivo dispara em 30 segundos, mas o que interessa é quando alguém com autoridade para agir toma ciência. O registro do próprio sistema respondeu: dos 112 acionamentos do mês, 78 foram cancelados pelo operador em menos de dois minutos, sem registro de causa. O desvio real chegava à supervisão no relatório de refugo do dia seguinte, com dois turnos de atraso. O dispositivo estava instalado e o sinal não existia.

Pergunta 3, dimensão III. Das 34 paradas que sobreviveram ao cancelamento, 28 foram encerradas com "chamado para a engenharia", e o tempo médio de espera pelo especialista foi de 3,5 horas. Quem está no posto sabe reconhecer que algo saiu do normal, e não sabe o que fazer com isso além de esperar.

Tabela 3 As três perguntas, a evidência levantada e o que cada uma revelou.
Pergunta Evidência Veredito
I · Existe horizonte para absorver o custo de expor? 0 decisões de sacrifício em 90 dias; parada de 40 min cobrada publicamente Ausente
II · O sinal chega, e em quanto tempo? 78 de 112 acionamentos cancelados pelo próprio operador; ciência real em 2 turnos Dispositivo sim, sinal não
III · Quem recebe o sinal sabe agir? 28 de 34 paradas viraram chamado à engenharia; 3,5 h de espera média Fraca

O cancelamento de 70% dos acionamentos não é indisciplina, é a resposta racional de quem viu o que aconteceu com o supervisor que parou a linha. A dimensão II tinha recebido o investimento, e é a única das três que não era o problema: o dispositivo fazia exatamente o que foi comprado para fazer. Instalar Andon nos postos restantes teria multiplicado a capacidade de gerar um sinal que ninguém está autorizado a usar e ninguém sabe responder.

A ordem que o diagnóstico impõe é o oposto da intuição. Primeiro a dimensão I, que custa zero em equipamento e é a mais difícil: a próxima parada por qualidade precisa ser tratada publicamente como a decisão certa, inclusive quando custa o dia. Depois a III, com repertório de resposta para os modos de falha mais frequentes, para que o sinal encontre alguém capaz de agir. A dimensão II já está pronta e vai começar a produzir no dia em que as outras duas existirem.

Exemplo trabalhado: Nemawashi, a mesma mudança por dois caminhosIntermediário#

Caso construído para fins didáticos, sobre o princípio 13. Uma planta com 5 áreas de produção decide adotar um novo critério de bloqueio de peça fora de especificação. A mesma mudança, implantada por dois caminhos.

Caminho A · decide, depois convence. Uma reunião de gestores fecha o critério em 1 semana e comunica por e-mail. Na tentativa de aplicação, 3 das 5 áreas revertem o critério ou aplicam errado, porque ninguém explicou o mecanismo por trás do limite escolhido: para quem não entende o porquê, o critério novo parece burocracia. Cada uma das 3 áreas exige um ciclo de correção de 3 semanas: reexplicar, acompanhar, reforçar.

Caminho B · alinha, depois decide. Antes de qualquer decisão formal, 4 semanas de conversa individual com os 5 responsáveis de área, ajustando o critério ao que cada um enxerga de risco na própria área. A decisão formal sai na semana 5, já alinhada, e a implantação leva 1 semana, sem nenhuma reversão.

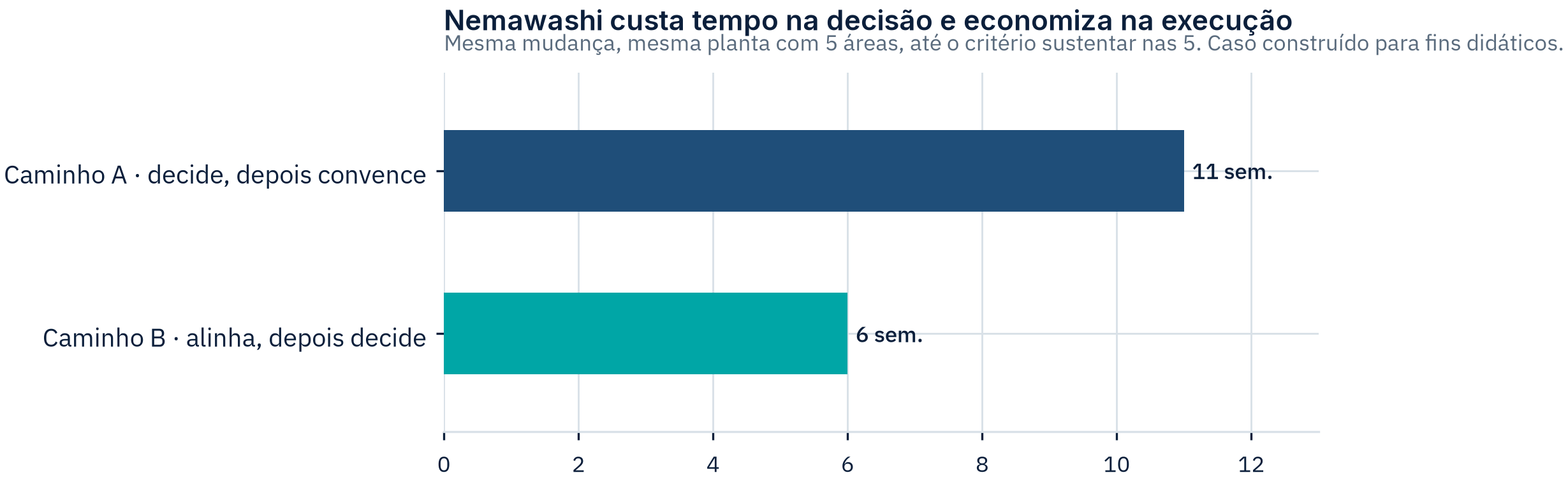

Duas barras horizontais comparando o tempo total, em semanas, dos dois caminhos até o critério sustentar nas 5 áreas: Caminho A com 11 semanas, Caminho B com 6
Figura 8 O Caminho B gasta 4 das 6 semanas alinhando antes de decidir e chega sustentado em 5 áreas em 6 semanas; o Caminho A decide em 1 semana e gasta as 10 seguintes corrigindo 3 áreas que reverteram ou aplicaram errado. Decisão lenta não é execução lenta: é a execução que não precisa ser refeita.
Tabela 4 O tempo de cada etapa, nos dois caminhos, até o critério sustentar nas 5 áreas.
Etapa Caminho A Caminho B
Alinhamento antes da decisão formal 0 semanas 4 semanas
Decisão formal 1 semana 1 semana
Comunicação ou implantação 1 semana 1 semana
Correção nas áreas que revertem (3 áreas × 3 semanas) 9 semanas 0 semanas
Total até sustentar nas 5 áreas 11 semanas 6 semanas

O Caminho A parece mais rápido na primeira semana, porque a decisão sai antes. Ao final, ele leva quase o dobro do tempo do Caminho B para chegar ao mesmo resultado sustentado, e ainda carrega o risco de uma quarta área reverter, o que o Caminho B, com todos os responsáveis já alinhados, não tem.

Como medir se a aplicação está funcionandoIntermediário#

O Toyota Way não tem um indicador próprio, e inventar um transforma os princípios em burocracia. O que se mede depende de qual dimensão está sendo trabalhada.

Para a dimensão I: número de decisões documentadas, nos últimos 90 dias, em que um resultado de curto prazo foi conscientemente sacrificado por um ganho estrutural, e a pessoa que decidiu não foi penalizada no ciclo de avaliação seguinte.

Para a dimensão II: tempo entre o surgimento de uma anomalia e a ciência de quem pode agir, a métrica que o capítulo 3 da apostila de Lean desenvolve em detalhe, com protocolo de coleta próprio.

Para as dimensões III e IV: se uma mudança recente, como a do exemplo acima, precisou de ciclo de correção depois de implantada, e se a solução de um problema chegou a outras áreas com o mesmo processo. O critério que a FX já usa para governança de rotina serve aqui sem alteração: uma mudança está sustentada quando passa por N períodos consecutivos dentro da faixa esperada, sem intervenção extraordinária.

Pré-requisitosBásico#

Antes de aplicar este diagnóstico numa planta real, três coisas precisam ser verdadeiras.

Existe alguém com autoridade e horizonte para autorizar perda de resultado no curto prazo. Sem isso o diagnóstico aponta lacunas que ninguém no cargo pode fechar, e o efeito prático é uma lista de constatações corretas que ninguém tem mandato para resolver.

Existe processo real observável, não só relatório. O diagnóstico é sobre o Gemba, não sobre a ata da reunião: a pergunta 2 exige olhar o registro de acionamento e cronometrar a distância até a ciência de quem decide, o que não se faz por entrevista.

A liderança aceita que o resultado pode apontar o próprio comportamento gerencial como causa, e não só a linha de produção. É o pré-requisito que mais reprova plantas, e o exemplo acima mostra por quê: o achado que decidiu o caso foi o que aconteceu com o supervisor depois de parar a linha, não o que os operadores fizeram.

Quando os 14 princípios não são a respostaIntermediário#

  • A planta não tem estabilidade básica de processo. Aplicar o Toyota Way como checklist de maturidade avançada é prematuro quando o processo ainda varia fora de controle estatístico, não tem padrão escrito e não tem dado confiável. Nesse estágio, o trabalho é estabilizar primeiro; os 14 princípios pressupõem que exista um sistema de gestão a organizar, não uma operação caótica.
  • O problema é técnico e pontual, não de sistema de gestão. Uma peça fora de especificação, um defeito recorrente numa única máquina, um gargalo identificado: nenhum desses problemas se resolve aplicando princípios de nível de sistema. A ferramenta certa é uma investigação estruturada, como o 5G, não um framework de gestão inteiro.
  • Não existe patrocínio real da dimensão I. Sem alguém com autoridade para sustentar a decisão de longo prazo, instalar princípios das dimensões II a IV produz exatamente o padrão descrito no capítulo 3 da apostila de Lean: exposição de problema sem resposta, abandonada em poucos meses, com o agravante de que a segunda tentativa fica mais difícil que a primeira.
  • O objetivo é comparar-se com a Toyota, não entender o próprio sistema. Usar os 14 princípios como régua de benchmarking ("estamos aplicando 6 dos 14") sem perguntar qual problema cada princípio resolveria na própria operação reproduz o erro que o framework existe para corrigir: copiar a forma sem entender o mecanismo.

Erros frequentes de interpretaçãoIntermediário#

Tabela 5 Seis leituras superficiais comuns e o mecanismo que cada uma ignora.
Leitura superficial O que ela ignora
"Lean é redução de desperdício" Desperdício é sintoma. O que os princípios desenham é o sistema que expõe e resolve a causa dele
"TPS é um conjunto de ferramentas japonesas" Ferramenta é a superfície visível de uma decisão de gestão que normalmente não é copiada junto
"Padronização é burocracia" O padrão é o que torna o desvio observável, e sem desvio observável não há o que a melhoria contínua ataque
"Jidoka é colocar Andon" Jidoka é a decisão de dar autoridade para parar. O Andon sem essa decisão é um botão que ninguém aciona depois do terceiro mês
"Gestão visual é colocar quadro na parede" Sem regra de decisão anexada (o que é normal, quem reage, em quanto tempo), o quadro é decoração
"Genchi Genbutsu é dar uma volta no Gemba" O princípio exige evidência que sustente uma conclusão técnica, não presença física sem protocolo

Casos-limite e variantesAvançado#

Fora de manufatura. Em ambiente administrativo ou de serviço, os princípios de fluxo, padronização e gestão visual se aplicam com adaptação: o "processo" é um fluxo de informação ou decisão, não uma linha física, e o Genchi Genbutsu do princípio 12 vira observar o trabalho real de quem processa um pedido ou uma reclamação, não uma peça física.

PME com poucos níveis hierárquicos. A distância entre a dimensão I (decisão do dono) e a dimensão II (chão de fábrica) costuma ser curta o bastante para que o princípio 1 seja mais fácil de verificar, mas a dimensão III (desenvolver pessoas capazes de resolver sem depender do dono) costuma ser a mais fraca, porque a empresa cresceu em torno da capacidade de uma única pessoa.

Empresa recém-fundada versus empresa centenária. Os 14 princípios descrevem decisões, não idade da empresa. Uma organização nova pode ter a dimensão I mais forte, por não carregar histórico de metas trimestrais isoladas; uma organização antiga pode ter dimensão II madura e dimensão IV fraca, por ter processo estável há décadas sem mecanismo de difundir aprendizado entre plantas.

Relação com outras ferramentas e abordagensIntermediário#

5G (Genba, Genbutsu, Genjitsu, Genri, Gensoku) é o protocolo derivado diretamente do princípio 12. Onde este tratado nomeia a decisão ("ir e ver antes de concluir"), o verbete de 5G desenvolve o método completo, com critério numérico e exemplo trabalhado.

Lean Thinking (os cinco princípios de valor, fluxo de valor, fluxo, puxada e perfeição) descreve a lógica operacional que os princípios 2, 3 e 4 do Toyota Way também cobrem, sob um recorte diferente: o Lean Thinking parte da eliminação de desperdício, o Toyota Way parte da decisão de gestão que sustenta essa eliminação.

Six Sigma responde a uma pergunta complementar, não concorrente: os 14 princípios perguntam como desenhar o sistema para expor e resolver problema; o Six Sigma pergunta quais variáveis explicam estatisticamente a variação de um resultado, e como comprová-las. Um problema de causa raiz não demonstrada estatisticamente não se resolve aplicando mais princípios do Toyota Way.

Teoria das Restrições (TOC) pergunta qual restrição governa o throughput do sistema neste momento. É uma lente sobre onde priorizar dentro do desenho que os 14 princípios descrevem, não um substituto para ele.

OEE e SMED são exemplos do erro que este tratado nomeia repetidamente: ferramentas confundidas com o princípio que as sustenta. Medir OEE sem uma dimensão II funcional produz um número; trocar ferramenta com SMED sem qualidade na fonte (princípio 5) reduz o tempo de setup e mantém o defeito.

GlossárioBásico#

Tabela 6 Termos japoneses usados neste tratado, com a romanização e o cuidado necessário com traduções simplificadas.
Termo Romanização Significado operacional
Jidoka 自働化 Autonomação: dar ao processo ou a quem o opera autoridade para parar diante de anomalia
Andon アンドン Sinal visual ou sonoro que aciona o mecanismo de resposta do Jidoka. Não é o mecanismo, é o sinal
Heijunka 平準化 Nivelamento de volume e mix de produção, não eliminação da variedade que o cliente pede
Genchi Genbutsu 現地現物 Ir ao local real e ver o objeto real antes de concluir. Base do princípio 12 e do protocolo 5G
Nemawashi 根回し Alinhamento individual com as partes interessadas antes de uma decisão formal
Hansei 反省 Reflexão crítica e honesta sobre o próprio desempenho, inclusive diante de um resultado bom
Kaizen 改善 Melhoria contínua e incremental, apoiada em padrão existente, não em iniciativa isolada
Yokoten 横展 Difusão horizontal de uma solução para outras áreas com o mesmo processo
Muda 無駄 Perda: atividade que consome recurso sem agregar valor reconhecido pelo cliente
Mura ムラ Variação ou irregularidade no fluxo de trabalho
Muri 無理 Sobrecarga de pessoas ou equipamentos além da capacidade projetada

Referências#

Obras cuja leitura integral foi confirmada por Fernando, em nome dos três sócios, no fechamento da bibliografia da apostila de Lean Manufacturing (conteudo/_bibliografia.md).

  • LIKER, Jeffrey K. O Modelo Toyota: 14 princípios de gestão do maior fabricante do mundo.
  • OHNO, Taiichi. O Sistema Toyota de Produção: além da produção em larga escala.
  • ROTHER, Mike. Toyota Kata.

Para aprofundar#

Da FX, o capítulo 3 (Filosofia e princípios do Sistema Toyota) da apostila Lean Manufacturing: Engenharia de Sistemas Produtivos desenvolve com cálculo e caso completo a dependência entre as quatro dimensões que este tratado resume. É obra paga; este tratado não depende dela para se sustentar.

Perguntas frequentes

O que são os 14 princípios do Modo Toyota?

São um conjunto de decisões de projeto, gestão e liderança, descritas por Jeffrey Liker a partir do estudo do Sistema Toyota de Produção, organizadas em quatro dimensões: filosofia de longo prazo, processos que expõem problemas, desenvolvimento de pessoas e parceiros, e resolução estruturada de problemas com aprendizagem contínua. Não são uma lista de ferramentas: cada princípio é uma decisão sobre como o sistema de gestão é desenhado, e a maior parte deles só funciona na presença dos outros.

Qual a diferença entre Toyota Production System (TPS) e Toyota Way?

O TPS é a arquitetura técnica e operacional: fluxo, Just-in-Time, Jidoka, padronização, qualidade na fonte. O Toyota Way é a camada de decisão, liderança e comportamento gerencial que sustenta essa arquitetura: sem ela, o TPS vira um conjunto de dispositivos instalados sem a gestão que os faz funcionar. Os 14 princípios atravessam as duas camadas, e é por isso que agrupá-los só como filosofia perde metade do conteúdo técnico.

Os 14 princípios são os mesmos que os pilares do Lean?

Não exatamente. Os cinco princípios do Lean Thinking (valor, fluxo de valor, fluxo, puxada, perfeição) descrevem a lógica operacional de eliminar desperdício e criar fluxo. Os 14 princípios do Toyota Way são mais amplos: incluem decisão gerencial, desenvolvimento de liderança, relação com fornecedores e aprendizagem organizacional, que o Lean Thinking clássico não cobre diretamente. Os dois se sobrepõem nos princípios de fluxo e puxada, mas não são a mesma lista.

Por que copiar ferramentas da Toyota não funciona em outras fábricas?

Porque a ferramenta é a parte visível de uma cadeia de decisões que normalmente não é copiada junto: quem responde quando o sinal aparece, se a meta de produção é ajustada no dia da parada, se existe horizonte para sacrificar resultado de curto prazo. Instalar o dispositivo sem essas decisões produz o sintoma mais comum do setor: quadro na parede que ninguém olha, Andon que ninguém aciona depois do terceiro mês.

Em que ordem se aplicam os 14 princípios?

Não existe uma ordem numérica de implantação. O que existe é uma ordem de dependência: filosofia de longo prazo autoriza a organização a expor problema sem punir quem expõe; processos que expõem problema geram o sinal; pessoas capazes de resolver dão destino ao sinal; e resolução estruturada com aprendizagem transforma a solução em padrão que se difunde. Instalar processo de exposição antes de haver quem resolva costuma piorar a operação, porque ensina que expor problema não vale a pena.

O que é Genchi Genbutsu?

É o princípio 12: ir ao local e ver a coisa real antes de decidir. Não é sinônimo de andar pela fábrica: é a exigência de que uma conclusão técnica se apoie em evidência observada no processo, não em relatório de segunda mão. O verbete [5G](/ferramentas/5g) desenvolve o protocolo completo derivado desse princípio, incluindo o que cada tipo de evidência precisa conter para ser aceito.

Como citar este verbete

Referência no formato ABNT (NBR 6023). Complete a data de acesso com o dia em que você consultou a página.

BRANCO, F. H. Toyota Way (os 14 princípios do Sistema Toyota). Joinville: FX Soluções em Engenharia, 2026. Disponível em: https://www.fxsolucoesemengenharia.com.br/ferramentas/toyota-way. Acesso em: ___.

Autor
Fernando Henrique BrancoEngenharia Industrial e Excelência Operacional · Six Sigma Black Belt · WCM Bronze e Silver Score
Publicação
25 de agosto de 2026
Última revisão
12 de setembro de 2026
Link permanente
https://www.fxsolucoesemengenharia.com.br/ferramentas/toyota-way
