Topo de funilMétodo e raciocínio

Lean Manufacturing: o erro que quase toda fábrica comete antes de começar

Quase todo programa de Lean Manufacturing começa pela ferramenta, não pelo diagnóstico. A conta de três operações que mostra por que isso não move o resultado.

09 de agosto de 202610 min de leitura

Uma fábrica que já fez 5S duas vezes. Que rodou uma semana Kaizen com consultoria externa e reduziu o setup de uma prensa de 90 para 40 minutos. Que tem quadros de gestão visual em quatro áreas, três deles desatualizados desde a última auditoria de cliente. Que treinou 60 pessoas em conceitos Lean no ano passado.

E que continua com o mesmo lead time, o mesmo estoque em processo e a mesma discussão de sempre na reunião de segunda-feira.

A conclusão que a empresa tira disso é quase sempre a mesma: "Lean não funciona no nosso tipo de processo". É uma conclusão compreensível, e está errada. O erro que produziu esse resultado não foi cometido durante o programa. Ele foi cometido antes da primeira ferramenta ser escolhida.

O erro acontece antes da primeira ferramenta#

Pergunte a dez profissionais de manufatura o que é Lean Manufacturing e nove responderão com uma lista: 5S, kanban, poka-yoke, SMED, Kaizen, TPM, mapeamento de fluxo de valor. É uma resposta razoável, porque é o que a maior parte dos treinamentos ensina e é como quase todo livro se organiza.

A crença por trás dessa resposta é a seguinte:

Lean é um conjunto de ferramentas. Implantar Lean é implantar as ferramentas, uma a uma, e o resultado é a soma dos ganhos de cada uma.

Enquanto essa crença estiver de pé, o resto não funciona. Ela leva a uma sequência de decisões perfeitamente lógicas e sistematicamente improdutivas, e a mais comum delas cabe em cinco palavras ditas em reunião de diretoria: "vamos começar pelo 5S". Dito antes de alguém ter medido qualquer coisa.

A crença não cai com argumento. Cai com uma conta.

A conta que desmonta a ideia de Lean como caixa de ferramentas#

Três operações em sequência. Cada uma leva 10 segundos por peça. Um lote de 100 peças. Uma pessoa e uma máquina em cada operação. Sem setup, sem quebra, sem refugo.

Cenário A, o lote inteiro avança junto. É como quase toda fábrica opera. A operação 1 processa as 100 peças em 1.000 segundos. Só então o lote vai para a operação 2, que termina em 2.000 segundos. A operação 3 fecha em 3.000 segundos, ou 50 minutos. A primeira peça boa fica pronta em 33,5 minutos.

Cenário B, a peça avança assim que fica pronta. Mesmas máquinas, mesmas pessoas, mesmos 10 segundos por operação. Nada foi comprado e ninguém trabalha mais rápido. A primeira peça percorre as três operações em 30 segundos. A centésima entra na operação 1 aos 990 segundos e sai da operação 3 aos 1.020, ou 17 minutos.

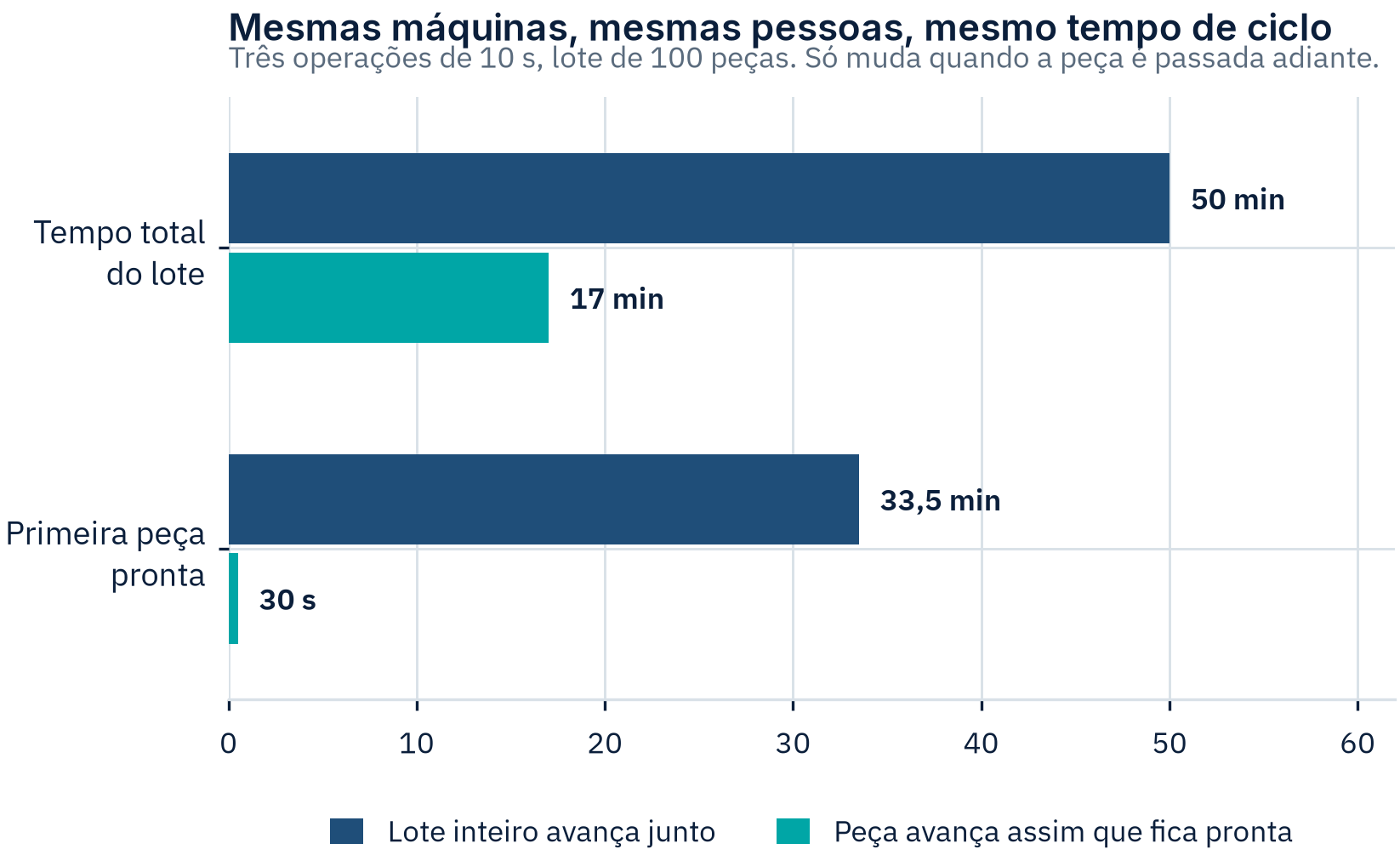

Comparação entre transferir o lote inteiro e transferir peça a peça em três operações de 10 segundos: 50 minutos contra 17 minutos no lote completo, e 33,5 minutos contra 30 segundos para a primeira peça
A utilização de cada máquina é idêntica nos dois cenários, e um entrega em 17 minutos o que o outro entrega em 50. Nenhum indicador de eficiência local enxerga essa diferença.

Agora a linha que importa. Cada máquina trabalhou exatamente os mesmos 1.000 segundos nos dois cenários. A utilização de recurso é idêntica. Nenhum tempo de ciclo caiu um décimo de segundo, nenhuma pessoa foi mais produtiva. Todo indicador de eficiência por máquina, de horas trabalhadas e de ocupação é rigorosamente igual nos dois casos.

E um entrega em 17 minutos o que o outro entrega em 50.

A diferença não está em nenhum recurso. Está no arranjo do sistema, especificamente em quanto tempo cada peça passa esperando pelas outras. Um ganho de 66% no tempo de atravessamento existia dentro de uma operação já eficiente, e nenhum indicador usado para gerenciá-la conseguiria apontá-lo.

As premissas acima são declaradas de propósito: sem setup, sem falha, sem refugo, transporte instantâneo. Nenhuma delas vale numa fábrica real. O cálculo serve para isolar uma única variável, o tamanho do lote de transferência, e mostrar que ela sozinha governa mais resultado do que a maior parte dos projetos de eficiência local.

Se a sua reação foi "mas na minha fábrica não dá para transferir peça a peça", ela é legítima e tem resposta técnica. Guarde a objeção. O ponto aqui não é fluxo unitário.

Um sistema tem quatro alavancas, e a quarta é a que ninguém instala#

Com a conta na mão, a definição fica curta. Lean Manufacturing é a organização de um sistema produtivo para entregar valor ao cliente com o mínimo de recursos consumidos sem necessidade, atuando sobre quatro alavancas:

  1. Desperdício. Consumo de recurso que o cliente não paga e o processo não exige.
  2. Variabilidade. Irregularidade que obriga o sistema a se proteger com estoque, folga e prazo.
  3. Tempo de atravessamento. O tempo entre o pedido e a entrega, que é onde o dinheiro fica preso.
  4. Capacidade de aprendizado. A velocidade com que a organização detecta um desvio e o resolve de forma definitiva.

A quarta é a que separa um sistema Lean de uma fábrica bem arrumada. As três primeiras descrevem um estado. A quarta descreve a capacidade de manter esse estado depois que quem implantou foi embora. Uma operação que atingiu as três primeiras e não construiu a quarta regride, e a regressão é tão previsível que ela tem nome, prazo e mecanismo conhecidos. É exatamente o que faz programas de melhoria perderem força depois de dois anos.

As três camadas do Lean, e a única que a maioria implanta#

Lean é descrito ora como filosofia, ora como sistema de gestão, ora como modelo operacional. As três descrições estão certas e se referem a camadas diferentes do mesmo sistema.

Camada O que é Se faltar
Filosofia Princípios de decisão de longo prazo: onde se investe, o que se prioriza, como se trata quem opera As ferramentas viram instrumento de corte e a equipe deixa de contribuir
Sistema de gestão Rotina, indicador, cadência, tratativa de desvio, desenvolvimento de pessoas O ganho aparece, dura dois meses e some
Modelo operacional Como material e informação de fato se movem: fluxo, puxada, padrão, layout Não há o que gerenciar e a rotina vira reunião de status

Praticamente todo programa que falha implantou apenas a terceira camada. E há uma razão estrutural para isso: ferramentas de modelo operacional são visíveis, ensináveis em uma semana e produzem foto boa para apresentar. As outras duas são invisíveis, levam mais tempo e não aparecem em auditoria de cliente.

É por isso que, para a maior parte das plantas, construir uma rotina de gestão diária vale mais do que implantar mais uma ferramenta.

Melhoria fora da restrição não vira saída, vira estoque#

Depois de um evento Kaizen bem-sucedido, a pergunta padrão é "qual foi o ganho?". É uma pergunta incompleta, e por ser incompleta ela impede a próxima:

A saída do sistema aumentou, ou só a saída daquela etapa?

São coisas diferentes, e na maioria das vezes só a segunda aconteceu. Uma etapa que passou a produzir 20% mais, sem que a etapa que limita o sistema tenha mudado, não produziu uma única peça a mais no fim da linha. Produziu estoque. O ganho é real, mensurável e apresentável em slide, e vale zero no resultado da planta.

Esse é o mecanismo pelo qual programas de melhoria acumulam dezenas de ganhos locais comprovados enquanto o indicador de negócio não se move, até a diretoria perder a paciência com o programa.

O mesmo mecanismo aparece em decisão de investimento. Imagine uma planta prestes a comprar uma segunda célula de solda. Os argumentos são bons: a célula está com utilização altíssima, é onde o material visivelmente para na frente, tem o maior tempo de máquina da fábrica e é o ativo que a diretoria conhece pelo nome. Nada disso prova que ela limita a saída. Se existir outra etapa operando no limite, sem fila visível e sem reclamar, é ela que define quanto a planta entrega, e a compra aumentaria a saída em zero peça por dia. Não há erro de medição nesse cenário. Há erro de leitura, e ele custa o preço de um ativo. É o problema que as perguntas que dimensionam um problema de processo antes de gastar CAPEX existem para evitar.

Onde isso não basta: quando Lean não é a resposta#

Esta seção é a que quase nenhum material de Lean traz, e é a mais útil para quem precisa decidir o que fazer na segunda-feira. Lean é a abordagem adequada quando o problema é de fluxo, sincronia, tempo ou método, e quando existe repetição suficiente para padronizar e aprender. Fora disso, aplicar Lean produz o padrão mais frustrante da indústria: um evento bem conduzido, com participação e plano de ação executado, e sem efeito no indicador, porque a causa não estava no fluxo.

Quatro situações em que a resposta é outra:

  • Variabilidade de causa desconhecida. O processo está centrado e mesmo assim refuga, sem causa fechada. Isso é território de Six Sigma e engenharia da qualidade, e começa por separar a variável crítica do ruído.
  • Defeito de projeto ou especificação. Tolerância inatingível pelo processo, ou defeito de origem no produto. Nenhum kanban corrige projeto.
  • Restrição física real de capacidade. A demanda excede estruturalmente o que o ativo entrega, e já se elevou tudo o que dava. Aqui investimento é a resposta certa, desde que a restrição tenha sido identificada corretamente antes.
  • Confiabilidade de ativo. Parada não programada recorrente domina a perda. O caminho é manutenção estruturada.

Há ainda um quinto caso, e é o único sem solução técnica: uma organização que pune quem expõe problema. Um sistema Lean é deliberadamente desenhado para ser menos tolerante ao problema, porque problema tolerado é problema que ninguém resolve. Estoque não é ruim só porque custa dinheiro. É ruim principalmente porque compra silêncio: com quatro dias de peças na frente da montagem, uma máquina que falha todo dia às 14h não aparece em lugar nenhum e nunca será consertada.

O diagnóstico de duas horas que qualquer engenheiro pode fazer#

Antes de contratar qualquer coisa, existe um exercício que separa quem tem um sistema de quem tem ferramentas soltas. Leva cerca de duas horas e não exige que ninguém saiba que está sendo feito.

  1. Liste o que já foi feito. Todo evento, treinamento, ferramenta e projeto com nome Lean dos últimos três anos, com data e área.
  2. Para cada item, responda se ainda está de pé. Não se foi implantado: se está funcionando hoje, sem alguém empurrando. Vá ver, não pergunte.
  3. Para cada item que caiu, responda por quê. Sem usar as palavras disciplina, cultura ou engajamento. A proibição é o exercício: sempre há um mecanismo, e essas três palavras são exatamente o lugar onde as pessoas param de procurá-lo.
  4. Classifique cada item nas três camadas da tabela acima: filosofia, sistema de gestão ou modelo operacional.
  5. Conte. Se mais de 70% dos itens forem de modelo operacional, o diagnóstico é o mais comum da indústria brasileira: ferramentas implantadas sobre um sistema de gestão que não existe.

Esse resultado não é um problema de Lean. É um problema de rotina, e a solução não é mais uma ferramenta.

Por onde começar de verdade#

O erro que abre este texto não é escolher a ferramenta errada. É escolher qualquer ferramenta antes de saber onde o tempo do produto é consumido, qual etapa limita a saída e se o processo tem estabilidade mínima para sustentar o que for implantado.

Ferramenta é consequência de um diagnóstico, nunca ponto de partida. Quando a ordem se inverte, a fábrica acumula ferramentas e não acumula resultado, até alguém concluir que Lean não funciona ali. O que não funcionou foi a sequência.

Se quiser ver como essa ordem fica na prática, ela está descrita em cinco etapas no Método FX.

E se o que você procura é a ferramenta em si, e não o erro de sequência, cada uma tem verbete próprio com o método, o critério técnico e as situações em que ela não é a resposta: SMED, 5S e gestão visual, OEE e as demais em Ferramentas.

Perguntas frequentes

O que é Lean Manufacturing?

Lean Manufacturing é a organização de um sistema produtivo para entregar valor ao cliente com o mínimo de recursos consumidos sem necessidade. Ele atua sobre quatro alavancas: desperdício, variabilidade, tempo de atravessamento e capacidade de aprendizado do próprio sistema. Não é um conjunto de ferramentas como 5S, kanban ou SMED. Essas ferramentas são consequência de um diagnóstico, nunca ponto de partida.

Por que os programas de Lean Manufacturing falham?

A causa mais comum não é falta de disciplina nem de engajamento. É que o programa implantou apenas a camada de modelo operacional, que são as ferramentas visíveis, sem construir a camada de sistema de gestão, que é a rotina de indicador, cadência e tratativa de desvio. Ferramenta sobre rotina inexistente entrega ganho por alguns meses e depois regride, porque não há nada que sustente o novo padrão quando quem implantou sai.

Por onde começar a implantar Lean Manufacturing?

Pelo diagnóstico, não pela ferramenta. Antes de escolher entre 5S, kanban ou mapeamento de fluxo de valor, é preciso medir onde o tempo do produto realmente é consumido, qual etapa limita a saída da fábrica e se o processo tem estabilidade mínima. Implantar fluxo contínuo ou produção puxada sobre um processo instável amplifica a instabilidade em vez de absorvê-la.

Lean Manufacturing é a mesma coisa que redução de custo?

Não. Lean reduz custo como consequência de eliminar desperdício e reduzir tempo de atravessamento, mas um programa que começa cortando recurso produz sobrecarga, que gera instabilidade, que gera mais desperdício do que o corte economizou. Quando o programa de melhoria começa junto com uma redução de quadro, a equipe entende a mensagem e o programa perde credibilidade na primeira semana.

Quando Lean Manufacturing não é a abordagem certa?

Lean não resolve variabilidade de causa desconhecida, que é problema de Six Sigma e engenharia da qualidade. Não corrige defeito de projeto ou tolerância inatingível pelo processo, que é engenharia de produto. Não substitui capacidade quando a demanda excede estruturalmente o que o ativo entrega. E não sobrevive numa organização que pune quem expõe problema, que é o único desses limites sem solução técnica.

Quem escreveu

Fernando Henrique Branco

Engenharia Industrial · Excelência Operacional · Estratégia Industrial

Começou como técnico de usinagem de precisão e operador de produção, e passou por laboratório, auditoria da qualidade e engenharia de processos antes de chegar à coordenação. Hoje é Coordenador de Engenharia Industrial na Docol, à frente de 19 profissionais que cobrem a cadeia completa de processos: fundição, injeção, usinagem, galvanoplastia, conformação, forjamento e montagem.
